Фотографии со строительства водопровода

25 октября 2014 г.

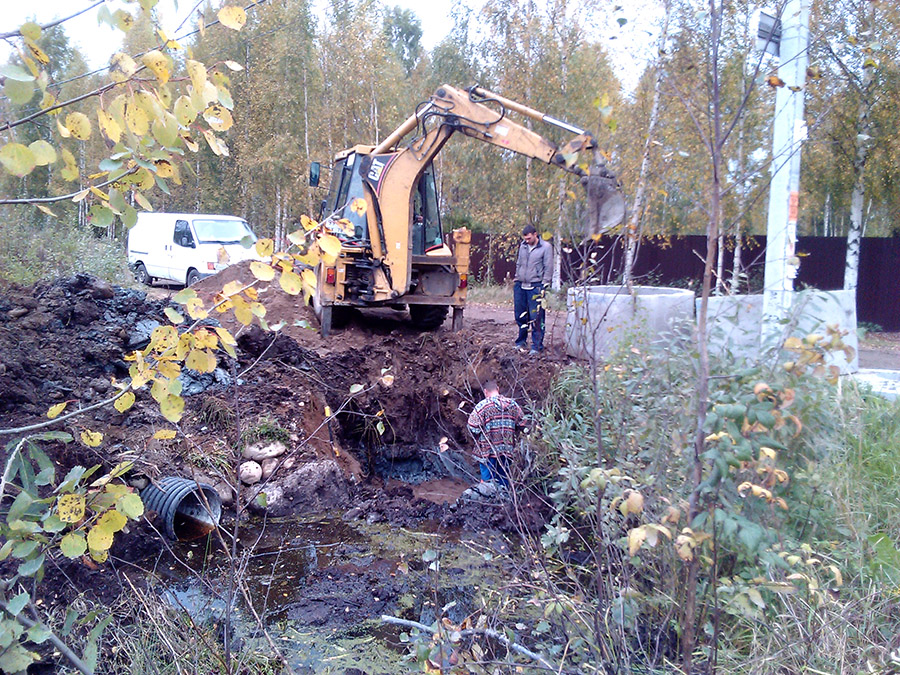

Работы по установке водомерного узла отвода
в наш массив (со стороны дер. Ириновка).

06 декабря 2014 г.

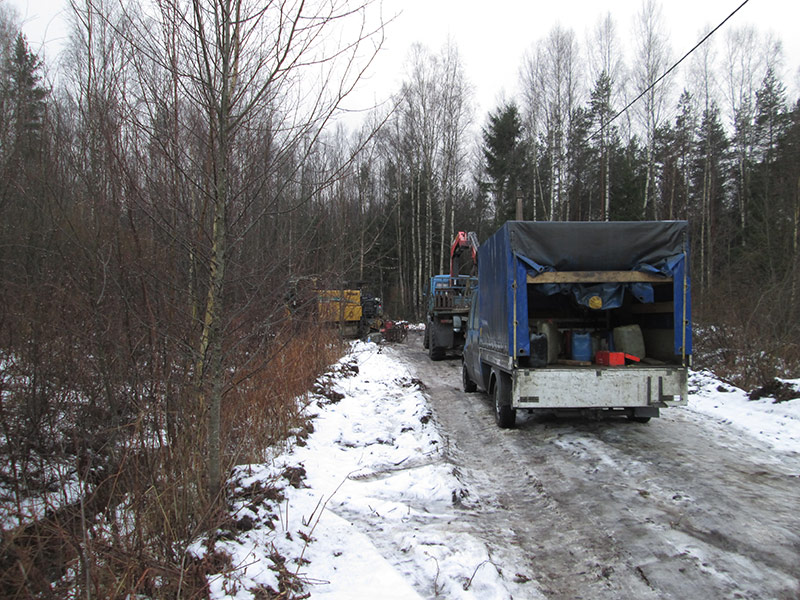

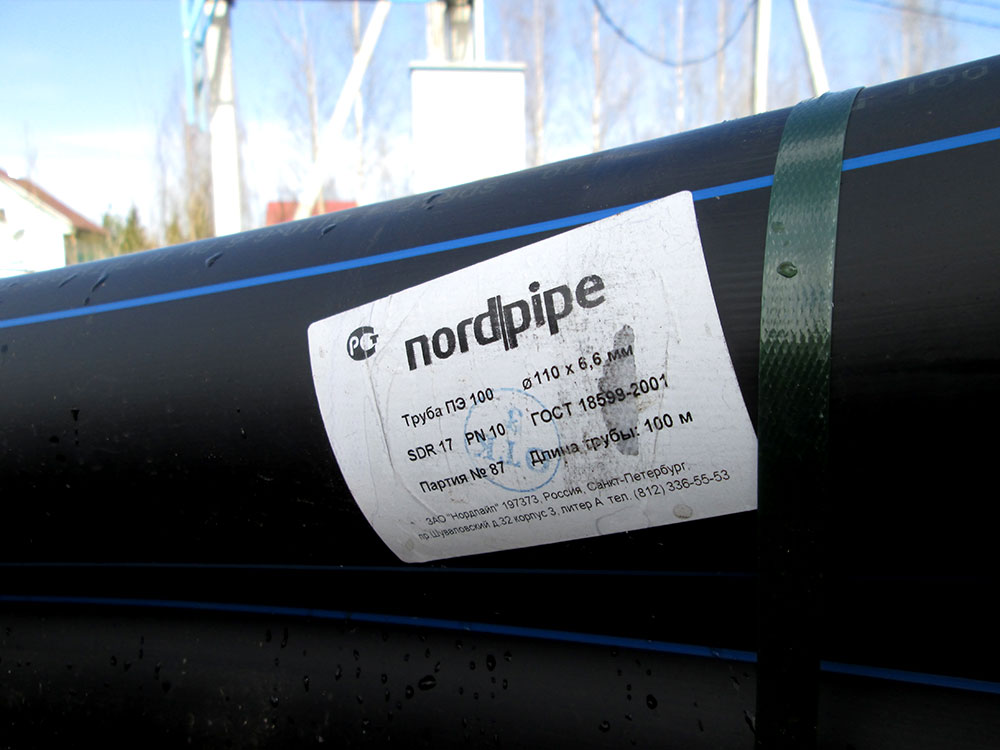

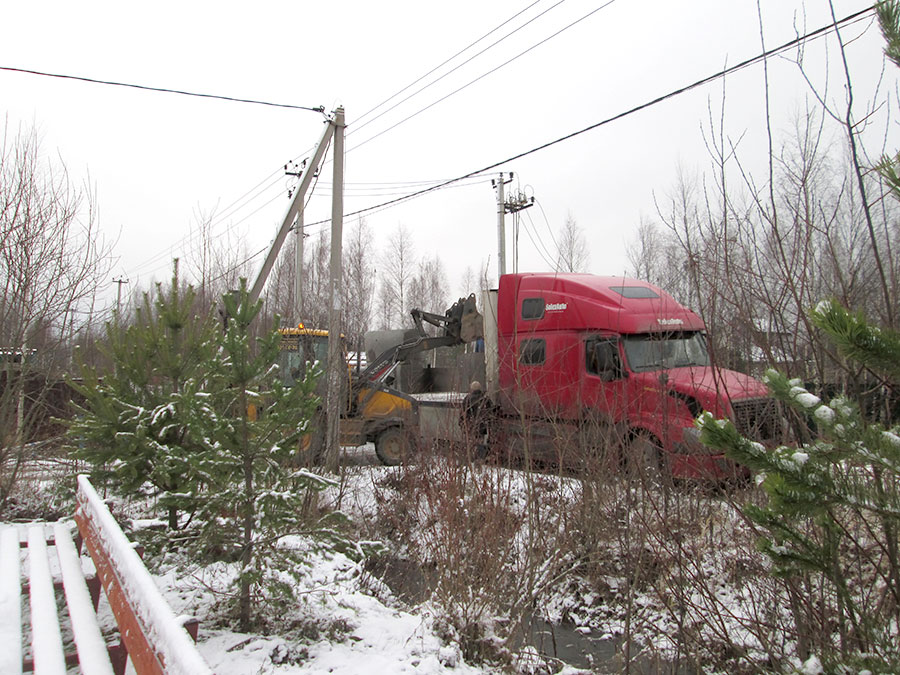

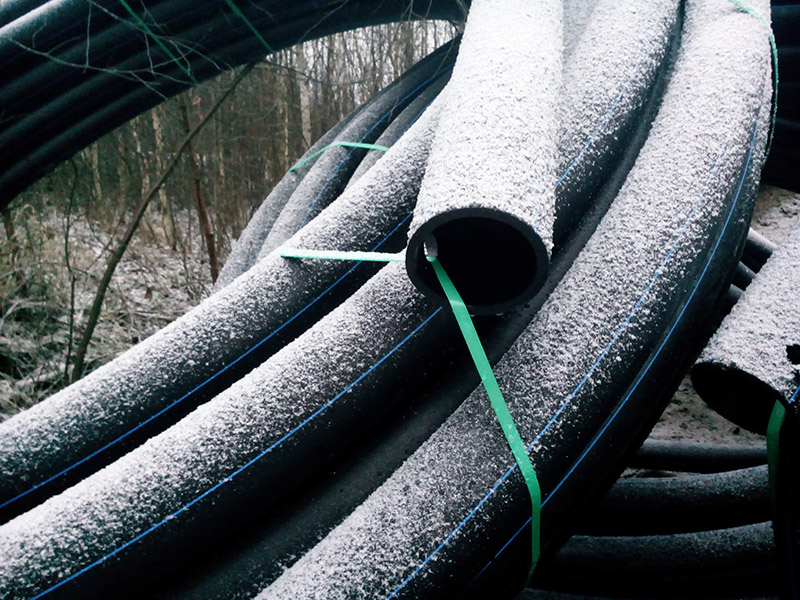

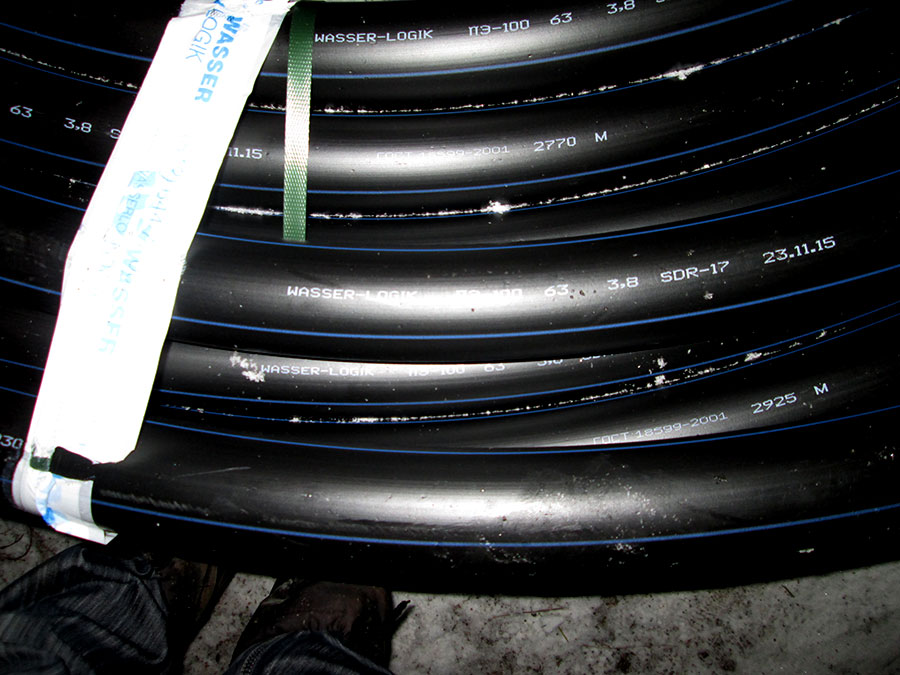

1300 метров пластиковой водопроводной трубы для подводки
от точки врезки у Ириновки до массива садоводств.

11 декабря 2014 г.

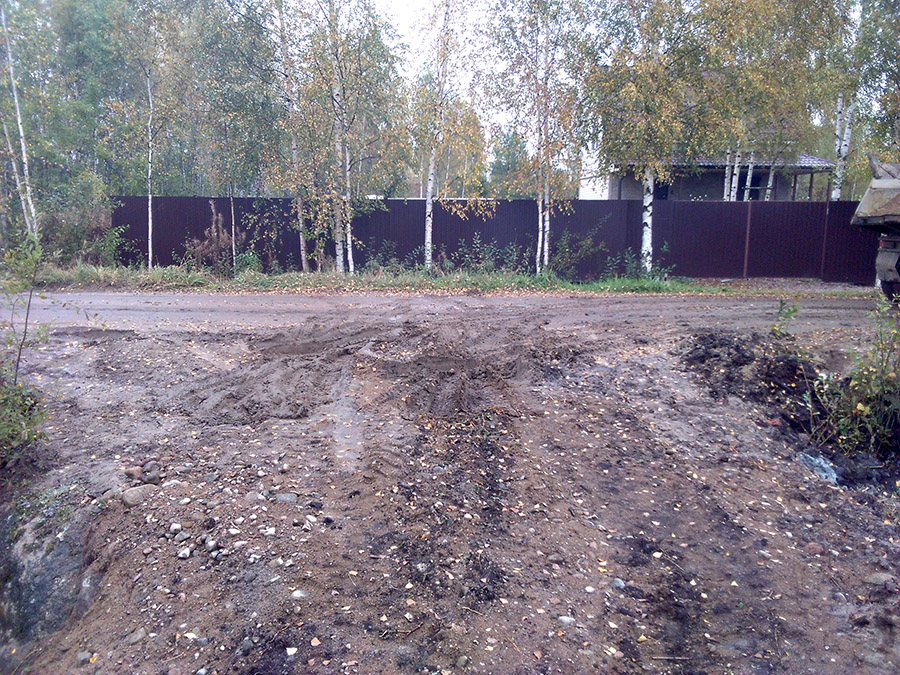

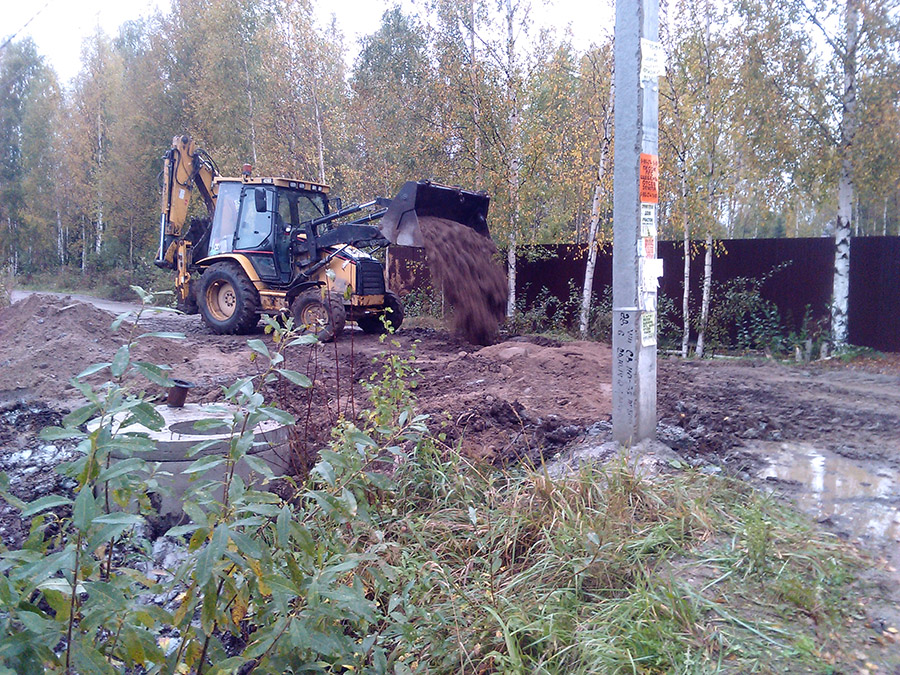

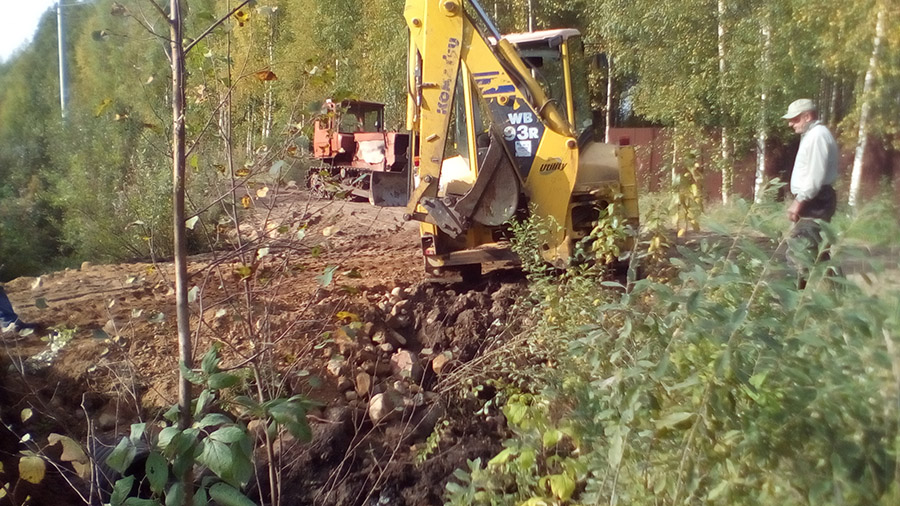

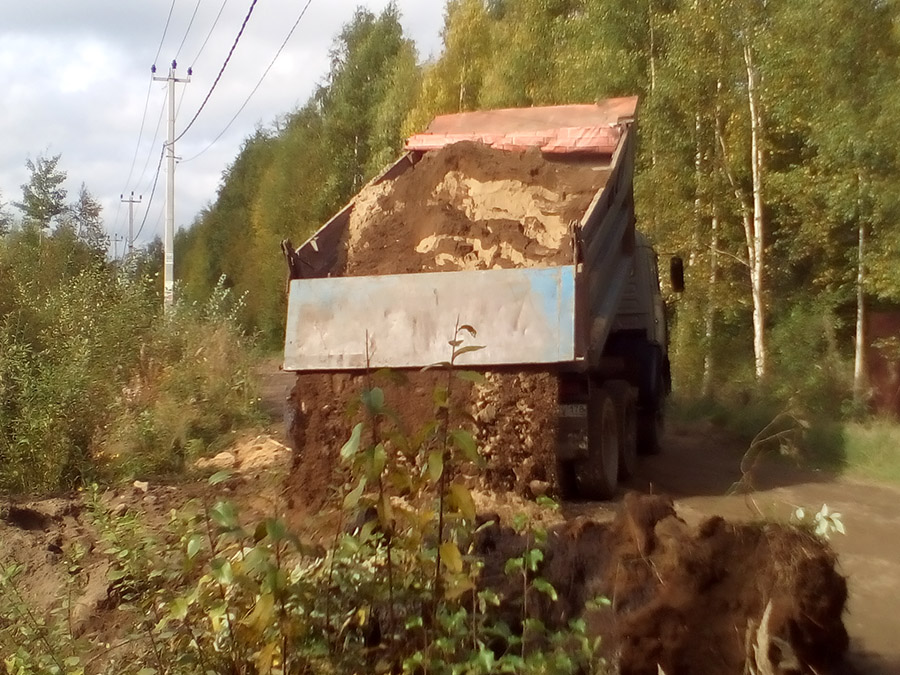

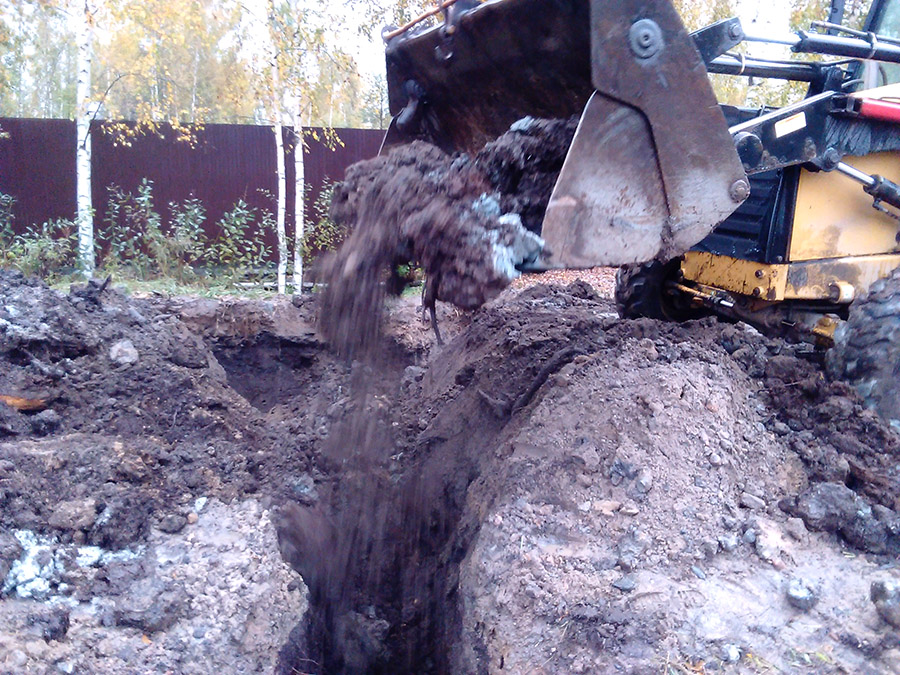

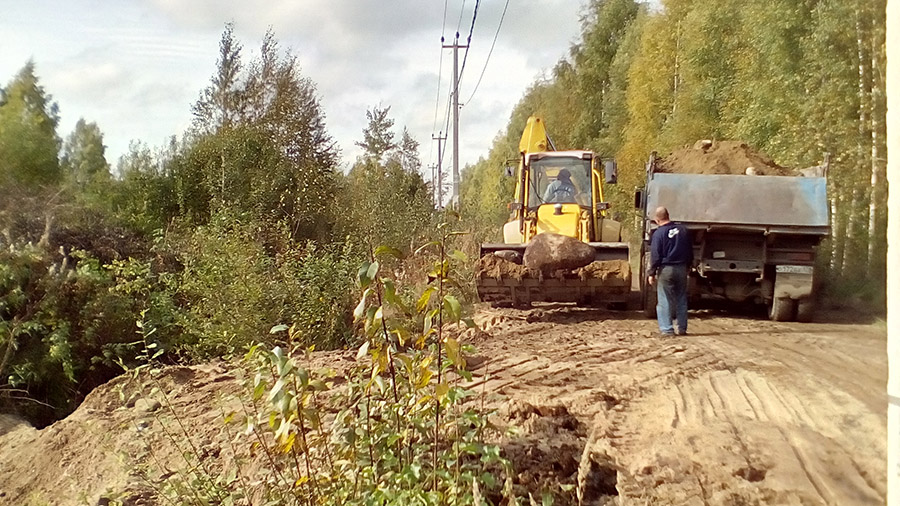

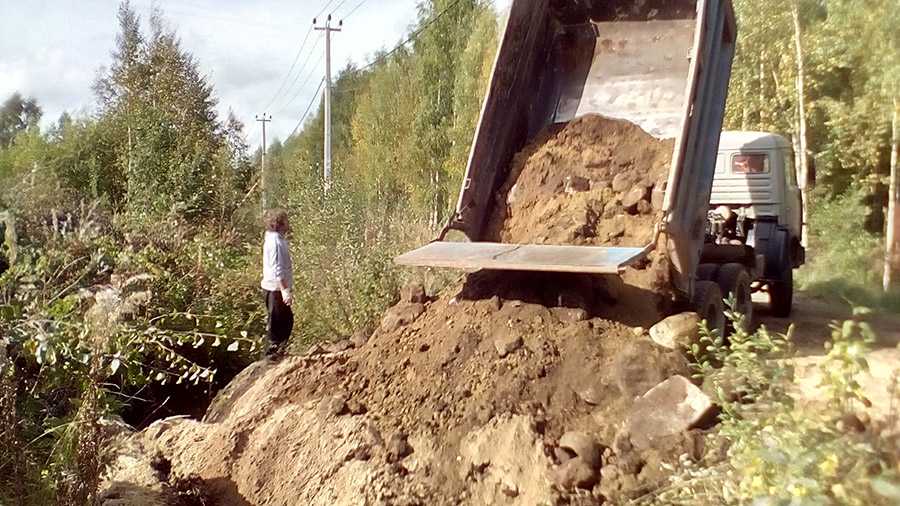

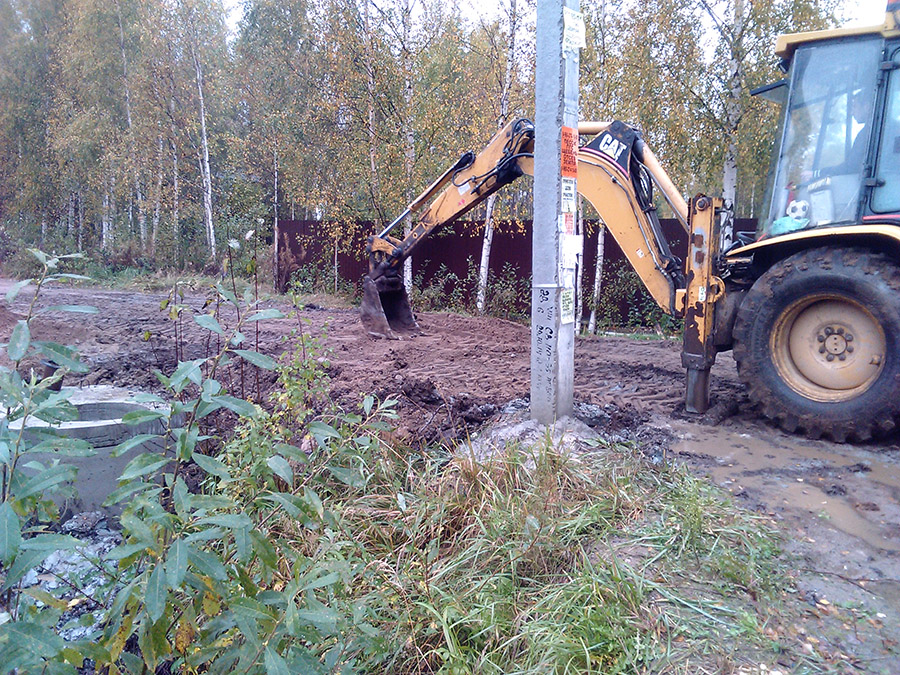

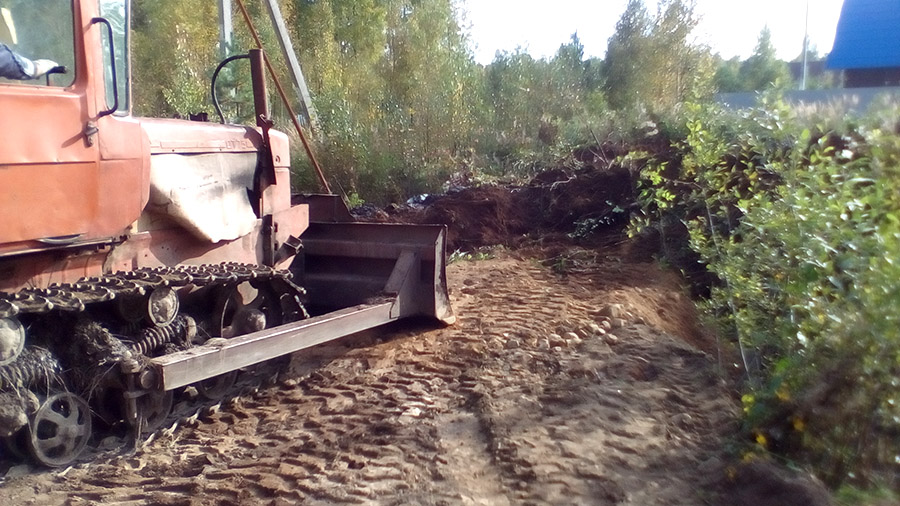

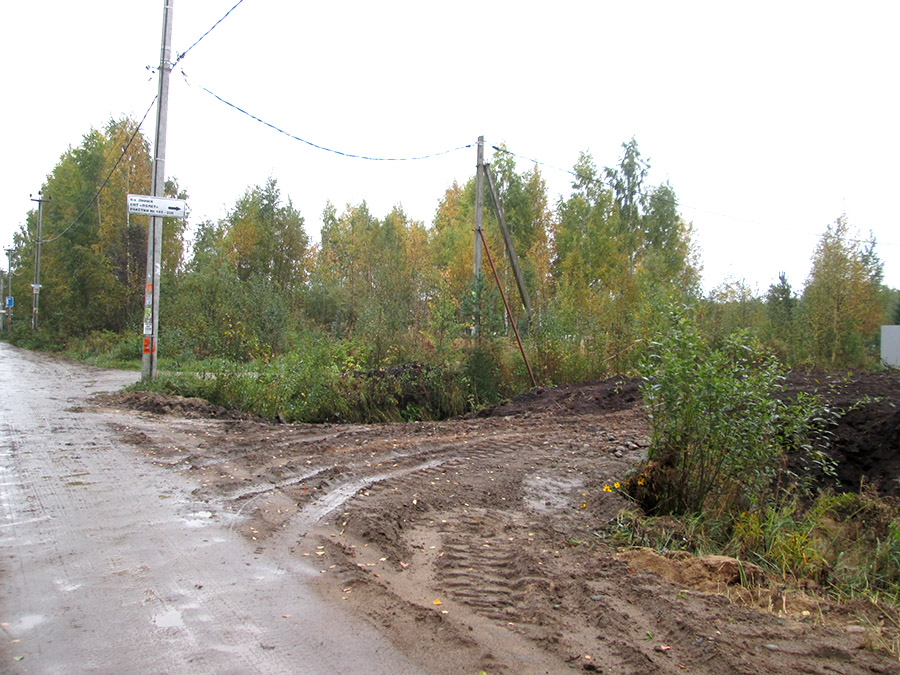

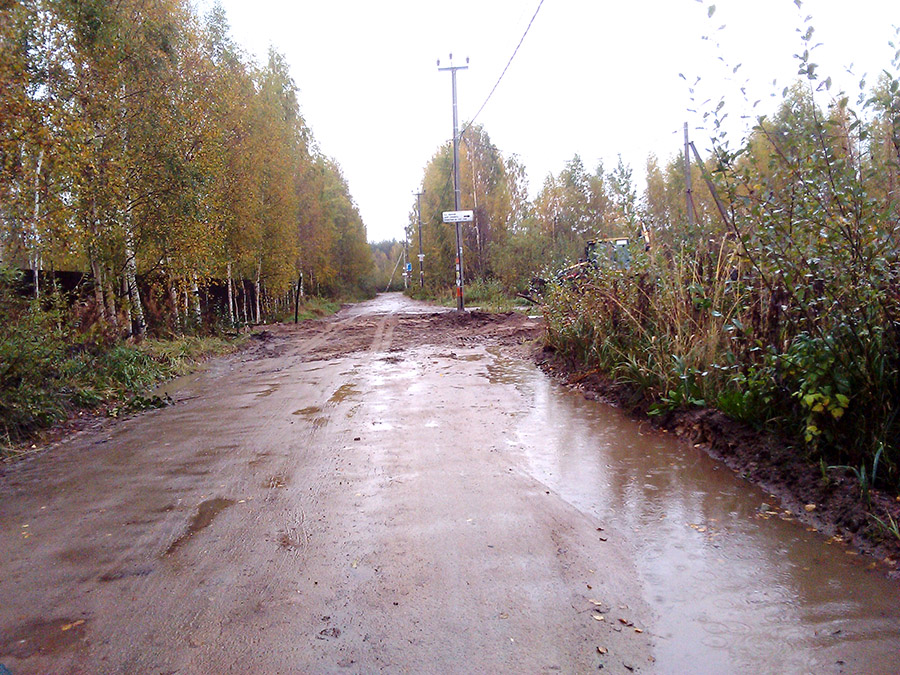

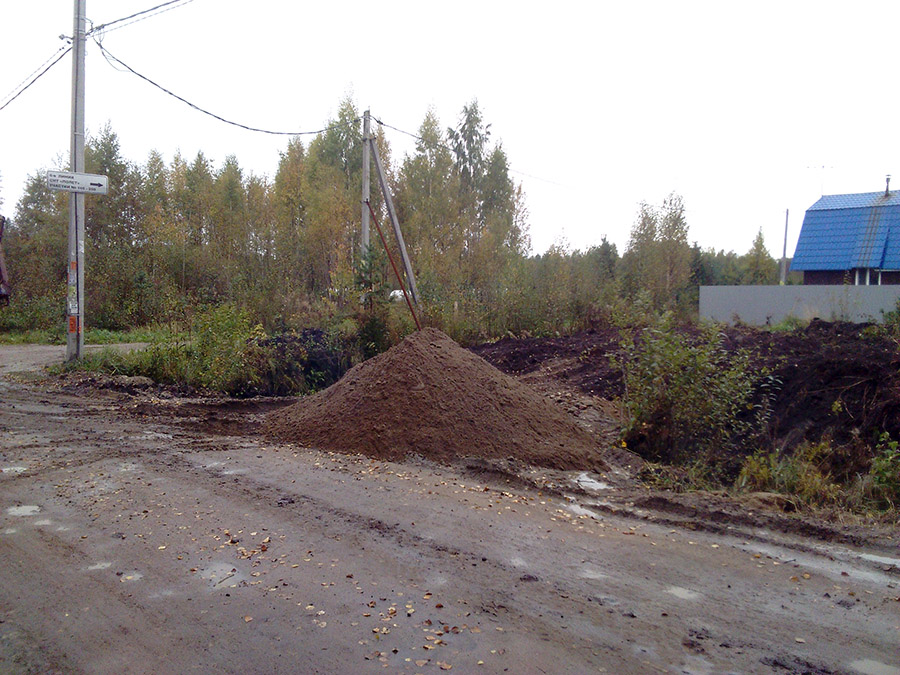

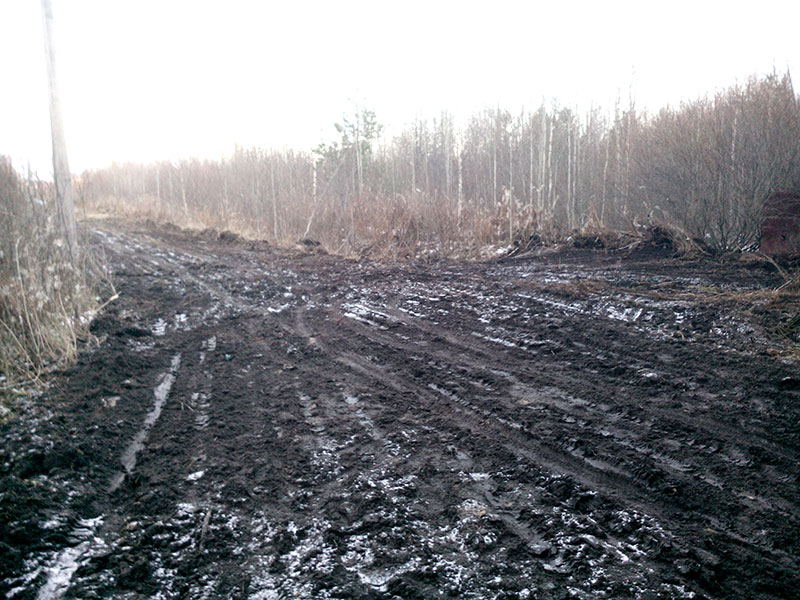

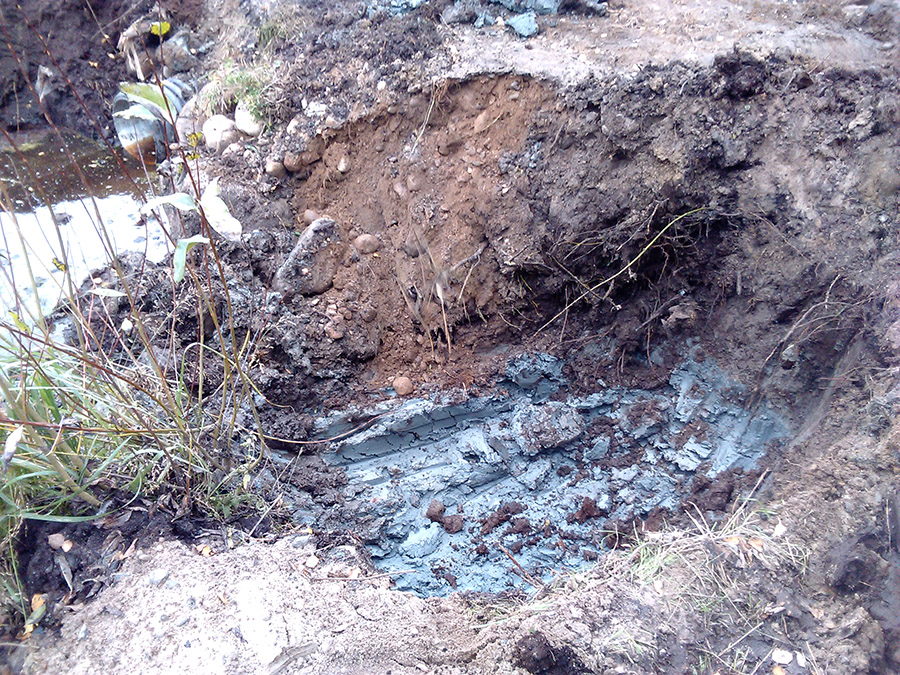

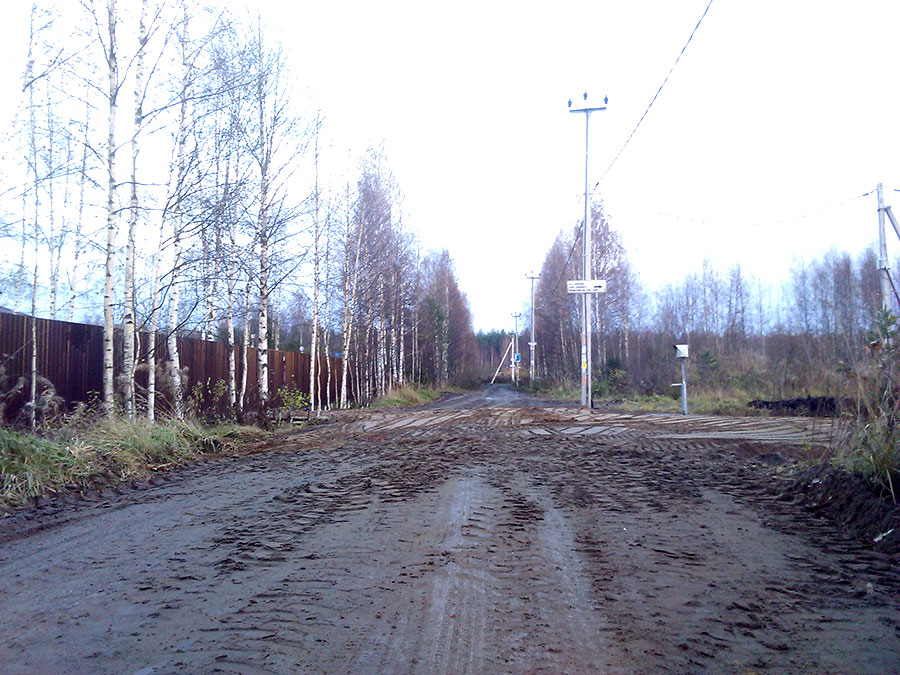

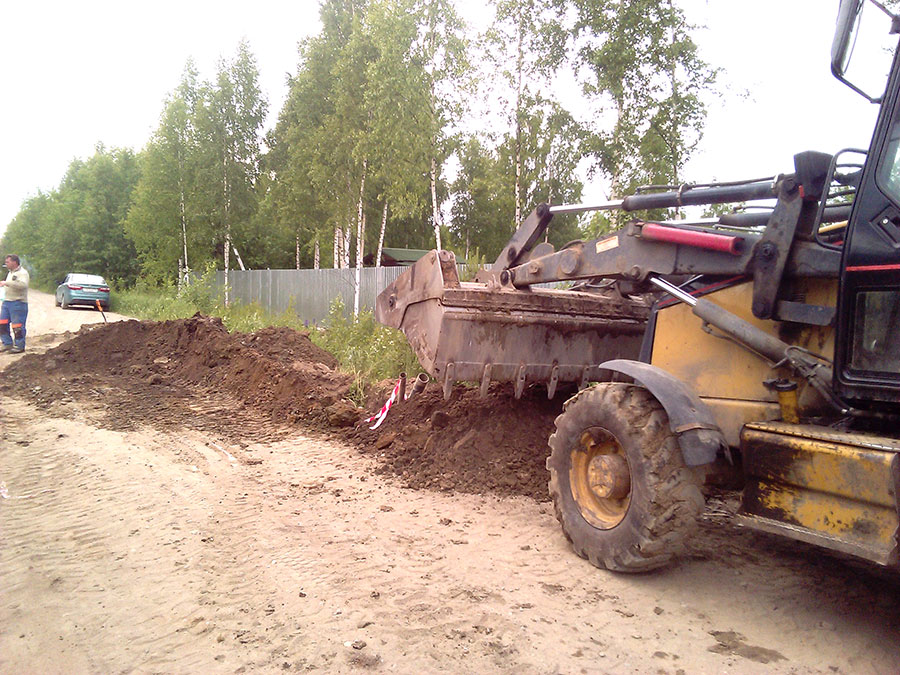

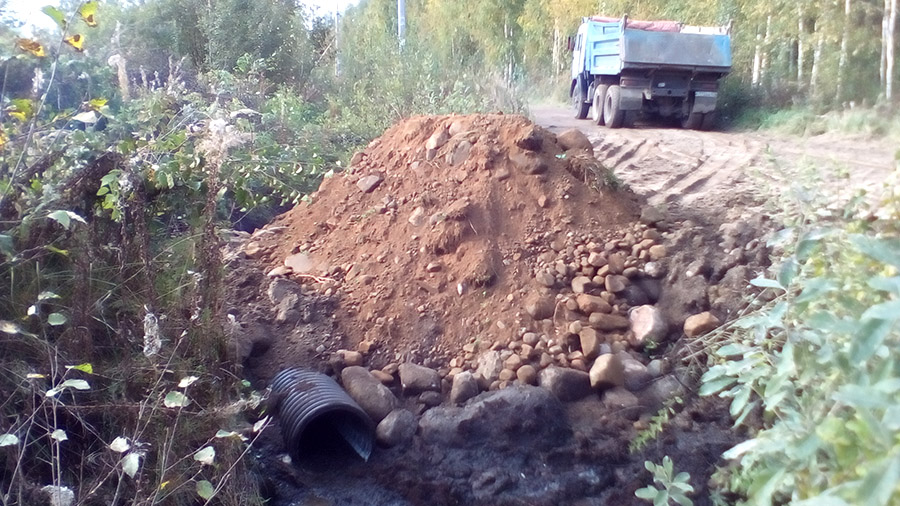

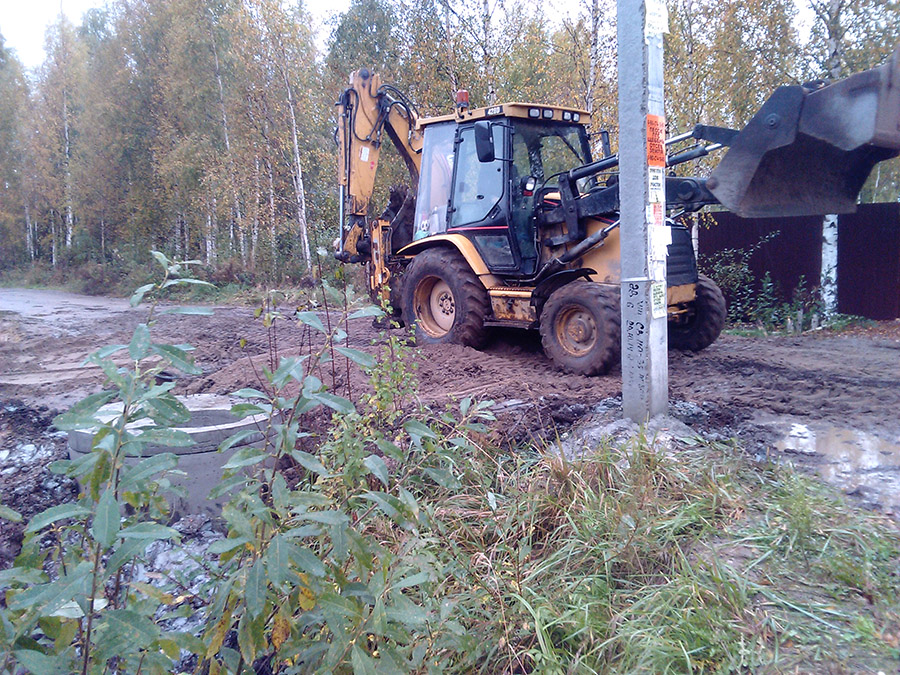

Подготовка площадки на входе водопровода в массив
для заезда и завоза необходимой техники.

20 декабря 2014 г.
Видео работы установки Vermeer D100x120 NAVIGATOR.

20 декабря 2014 г.

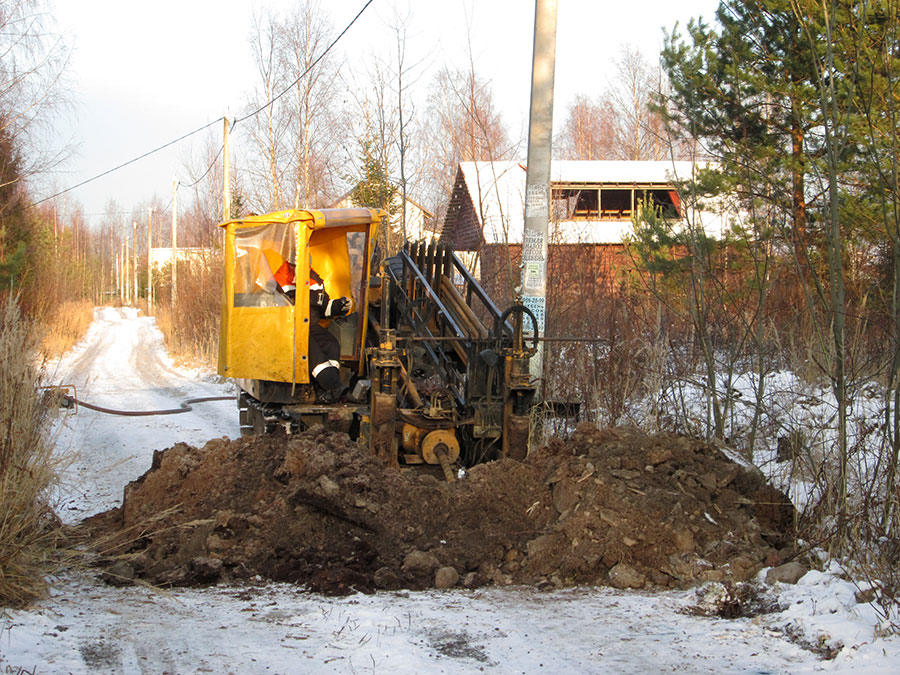

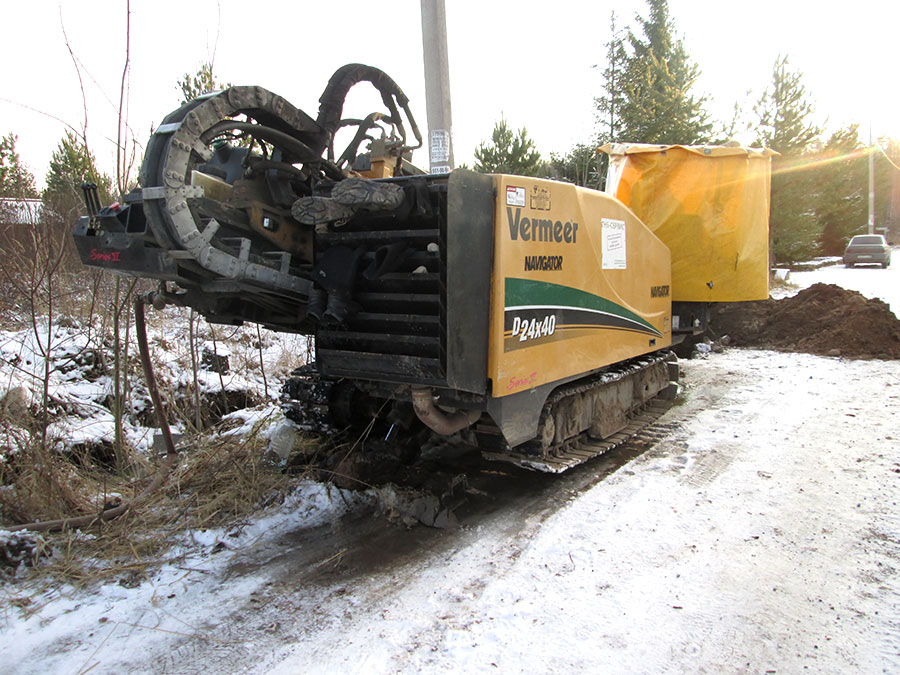

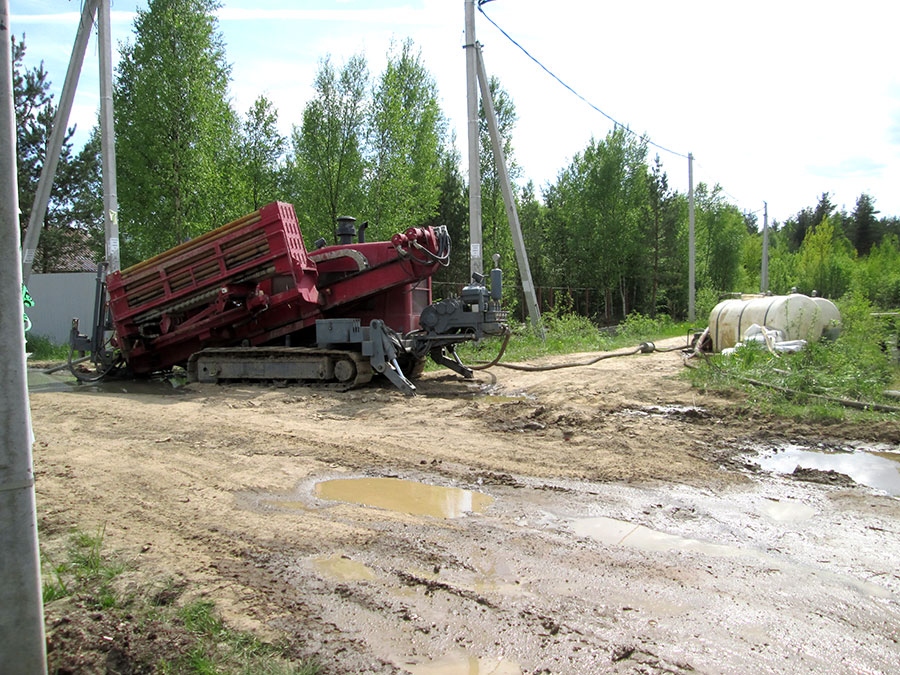

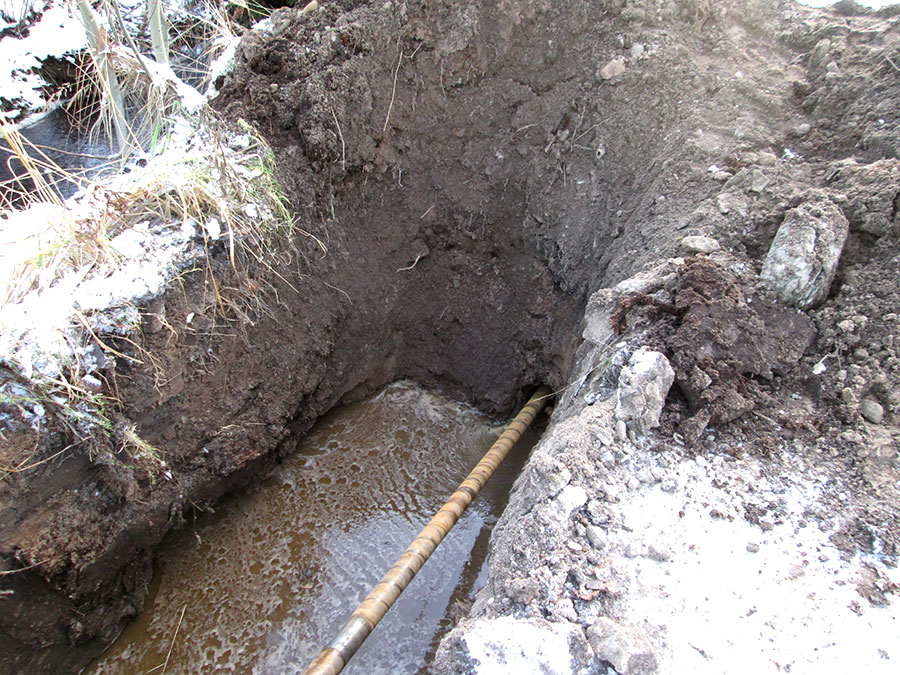

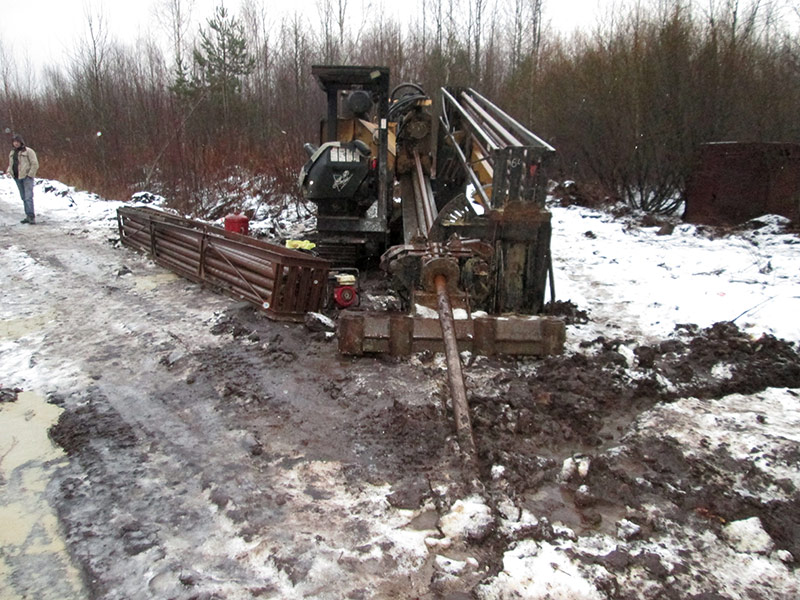

Проведение работ по горизонтальному направленному бурению скважины для протяжки водопроводной трубы от точки врезки до массива наших СНТ установкой Vermeer D100x120 серии II NAVIGATOR.

31 декабря 2014 г.

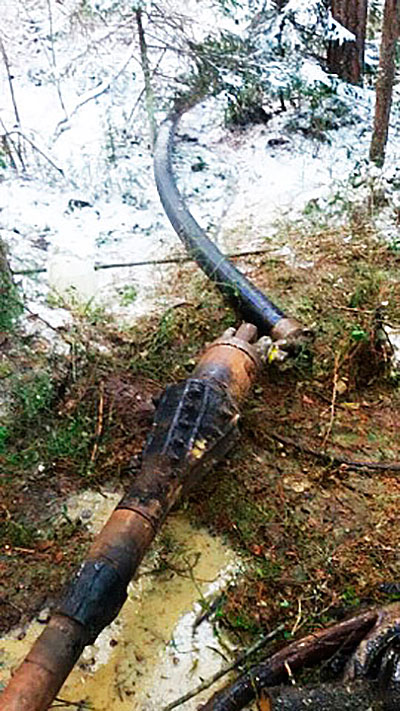

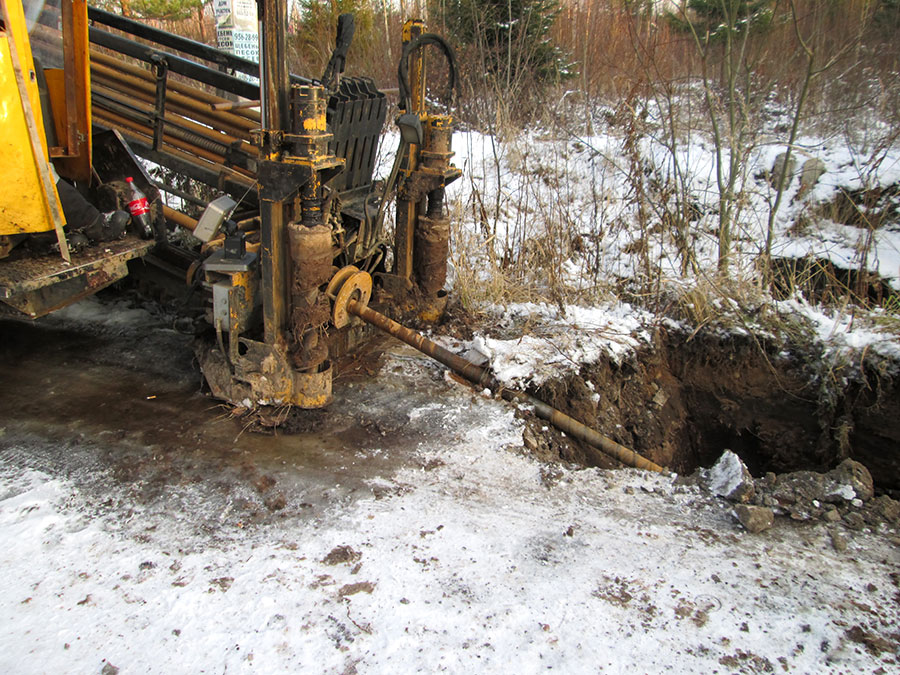

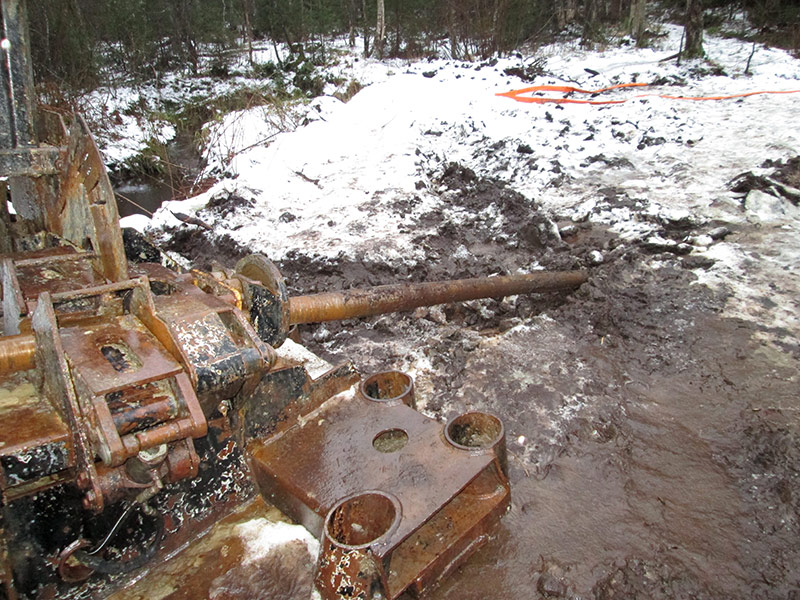

Работы по сварке водопроводной трубы, обратному
бурению и протяжке трубы в скважину.
(Этап прокладки трубы от места врезки к массиву садоводств)

Спасибо за предоставленные фотографии работникам выполнявшим работы
и председателю правления СНТ "Солнечное" Ланцеву Юрию Анатольевичу.
К сожалению в лучшем качестве фотографий нет.

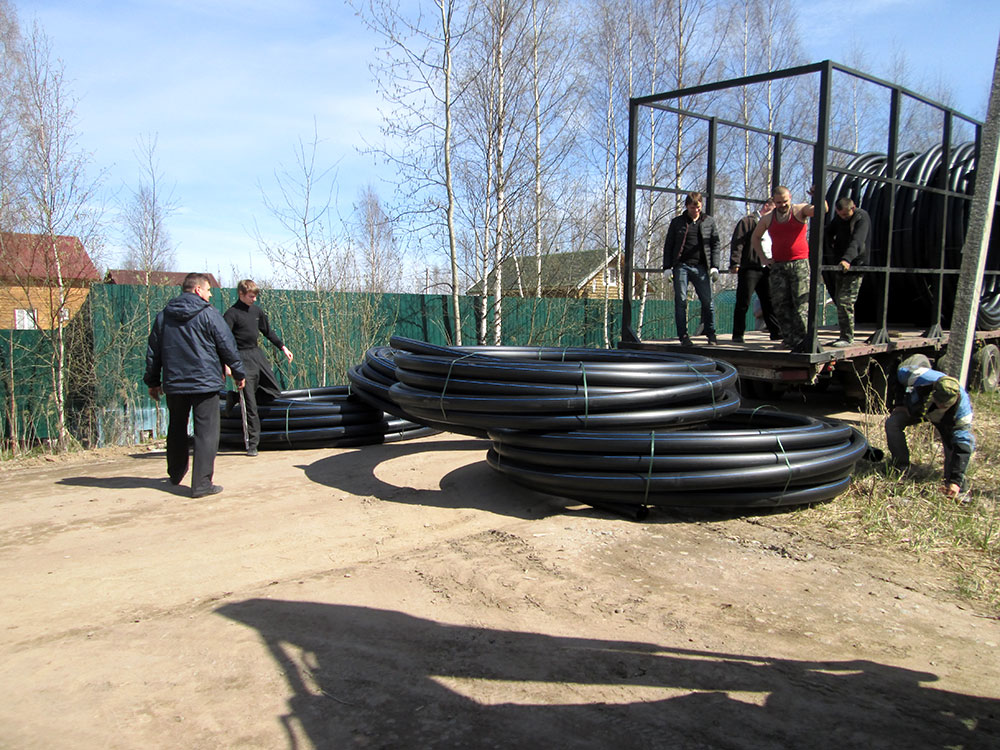

05 мая 2015 г.

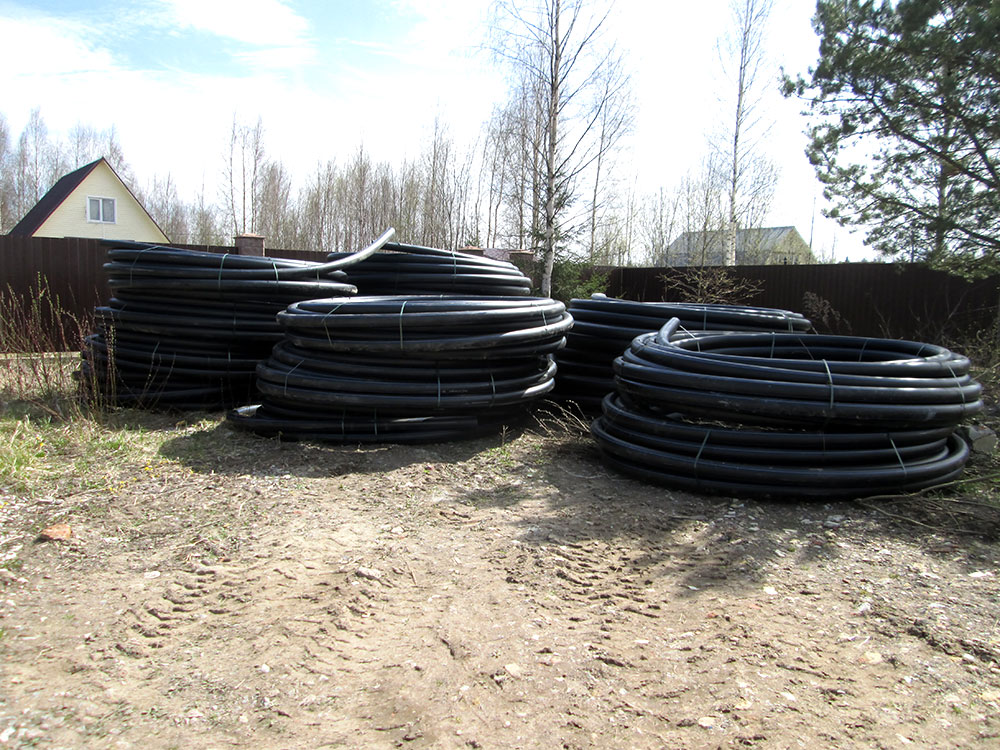

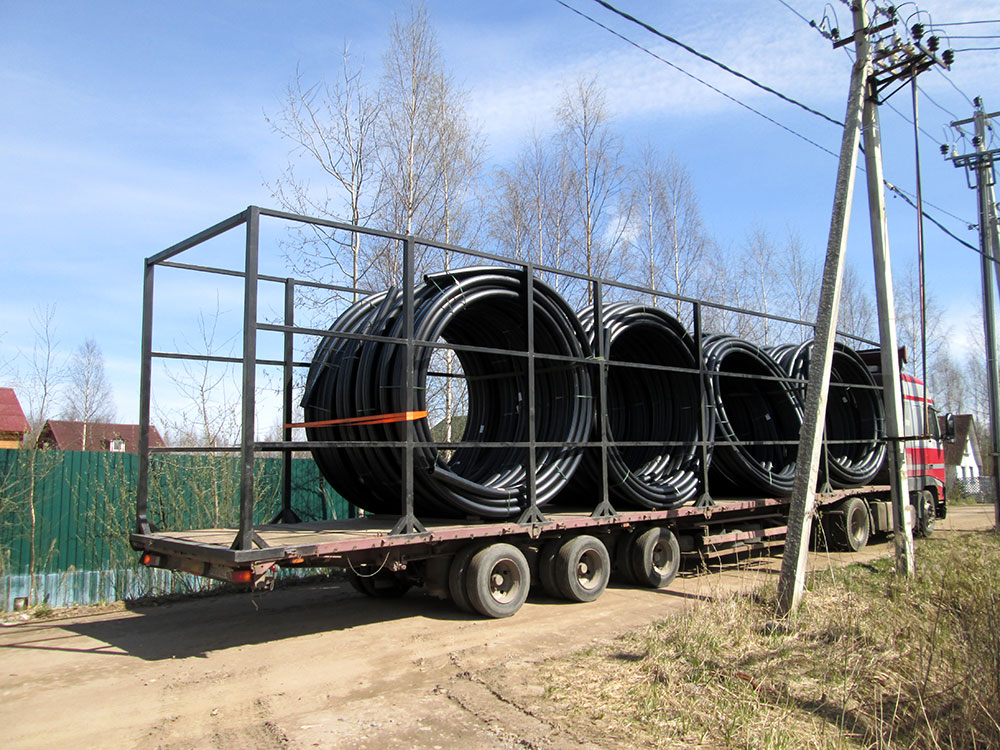

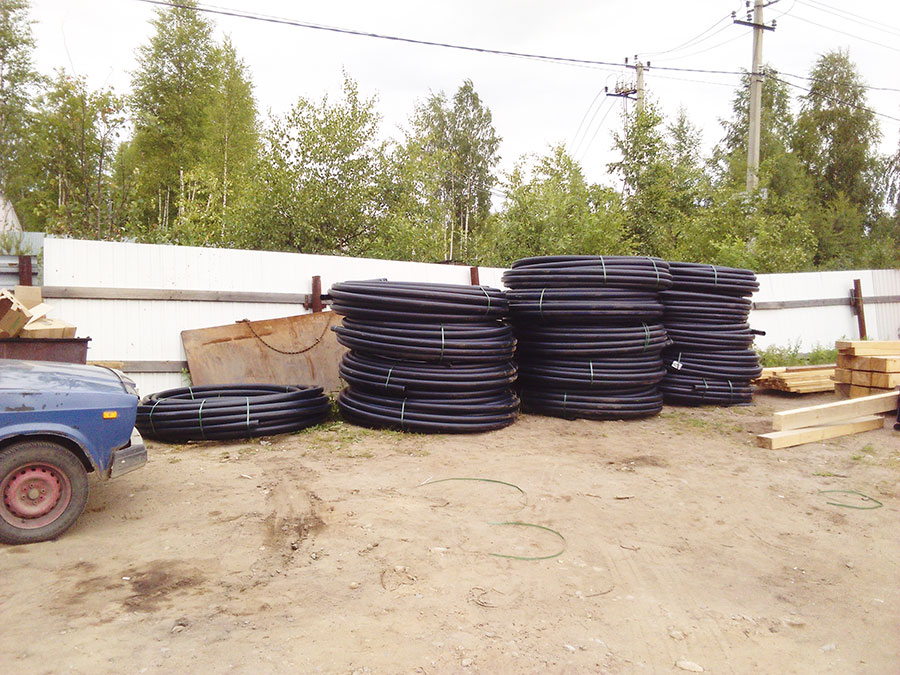

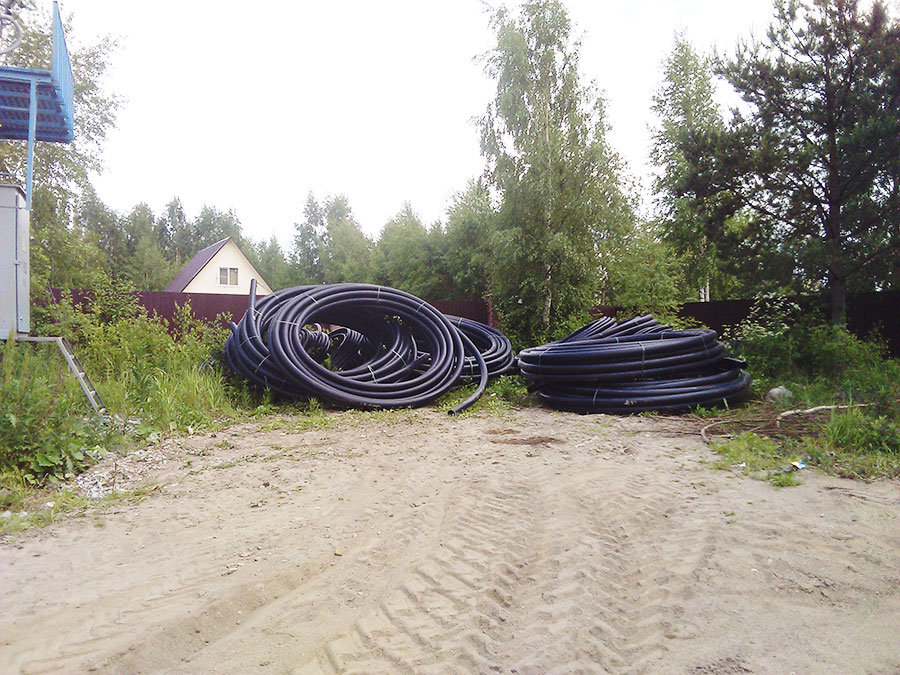

Доставка, разгрузка и складирование возле правления СНТ "Полет"

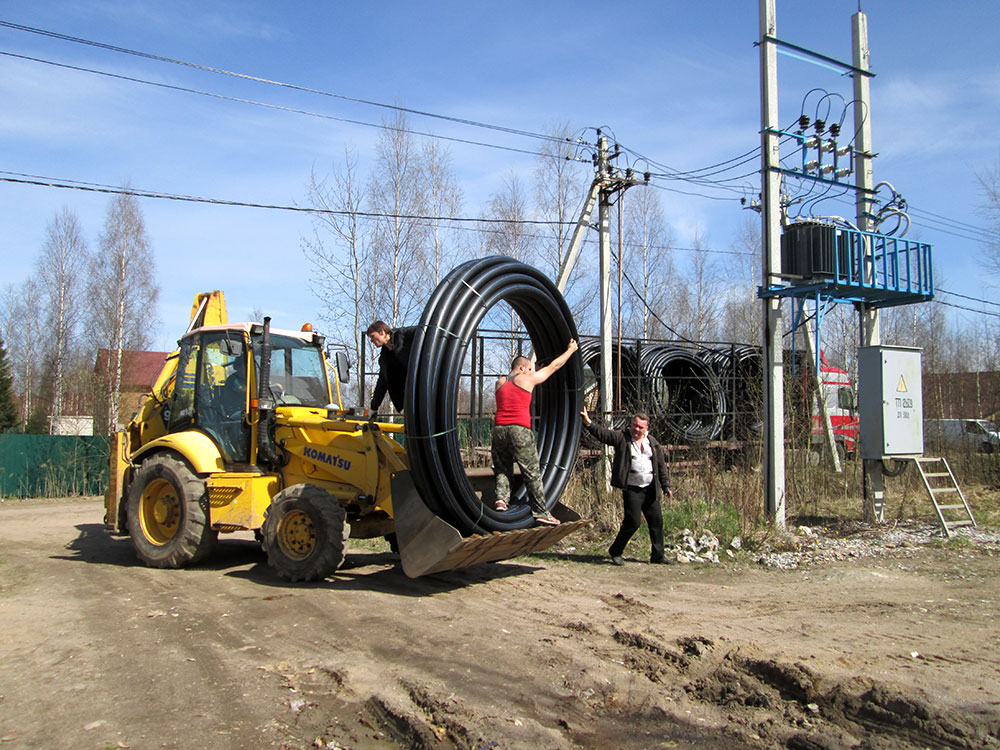

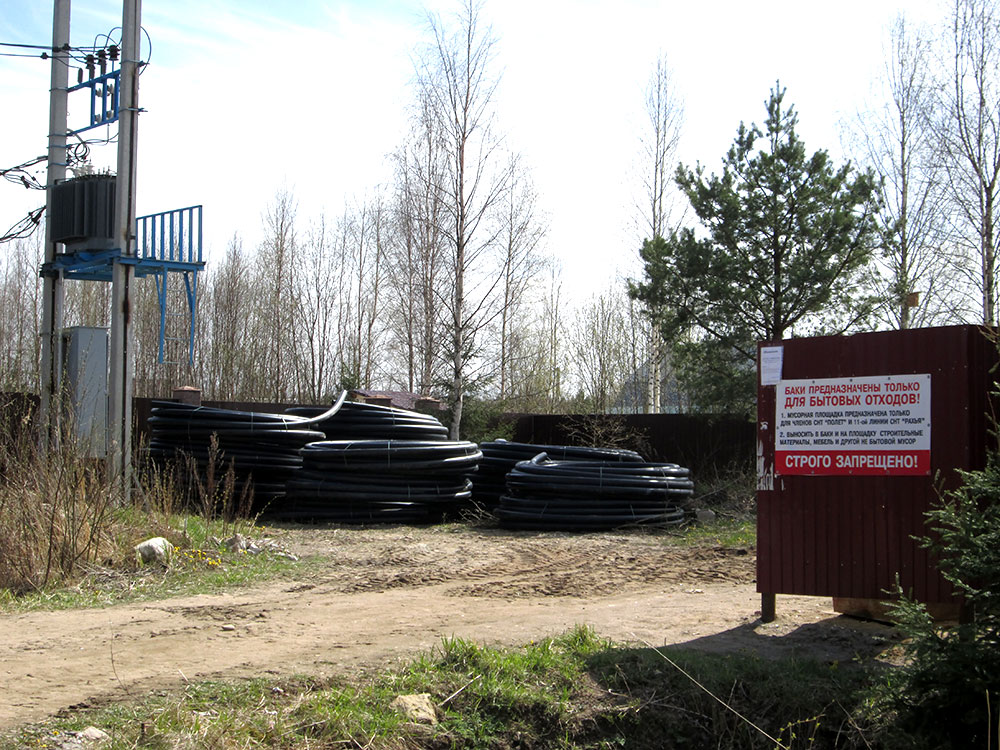

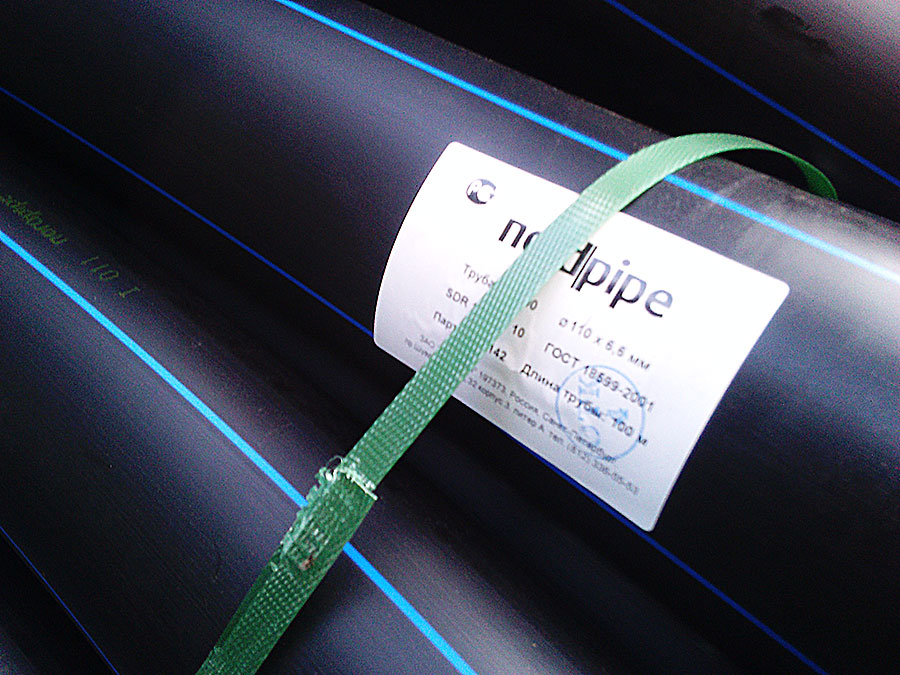

ПНД трубы (Этап прокладки труб внутри массива садоводств)

27 мая 2015 г.

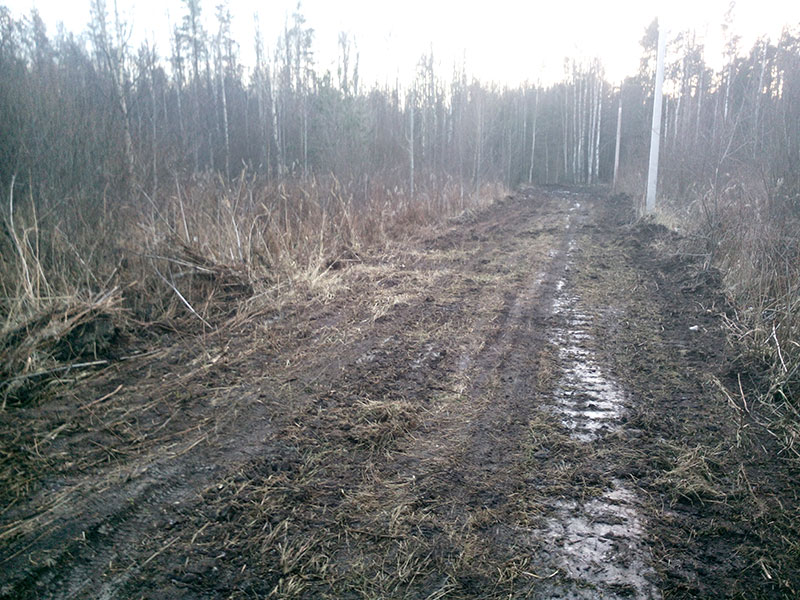

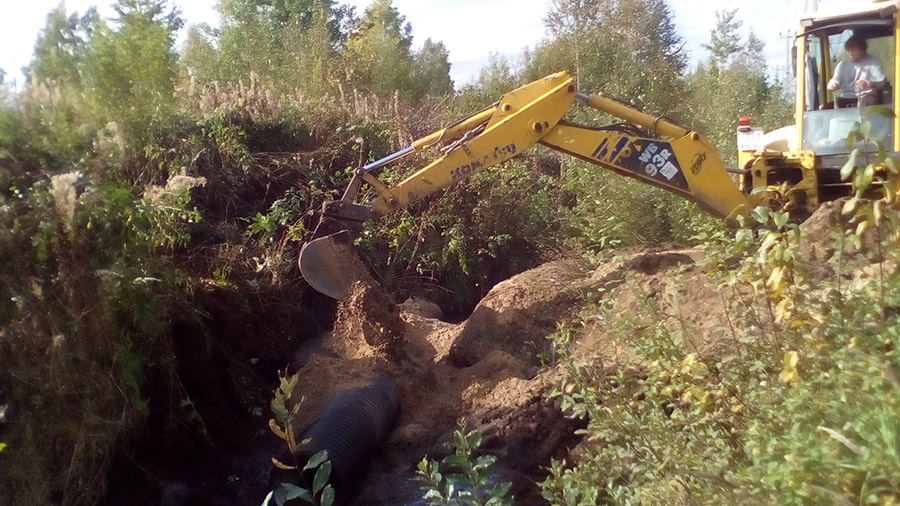

Работы по горизонтальному бурению внутри массива садоводств (вектор "Терем-Ладожское" на "Венера-Солнечное")

10 июня 2015 г.
С вторника этой недели начались работы по прокладке общей трубы по центральной дороге от СНТ "Диана" в сторону СНТ "Труд-2"

23 июня 2015 г.
Продолжение работ по прокладке трубы общей части по центральной дороге

23 июня 2015 г.

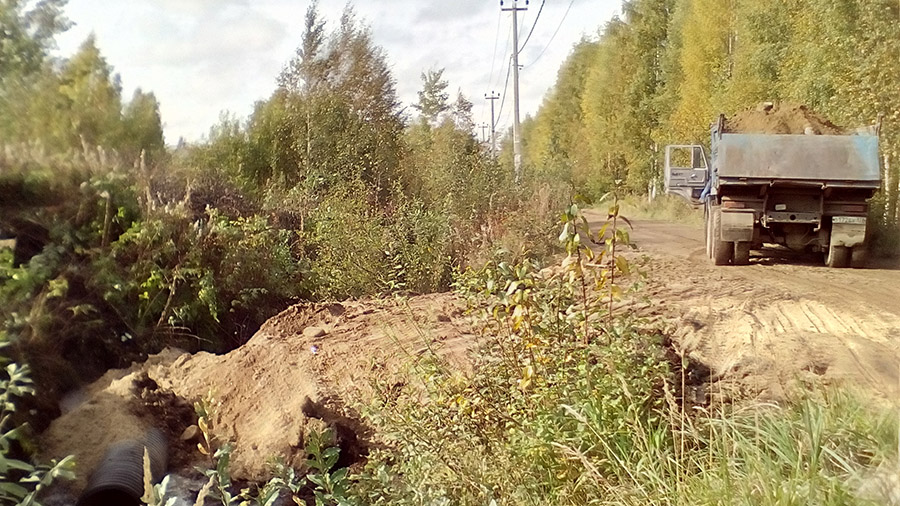

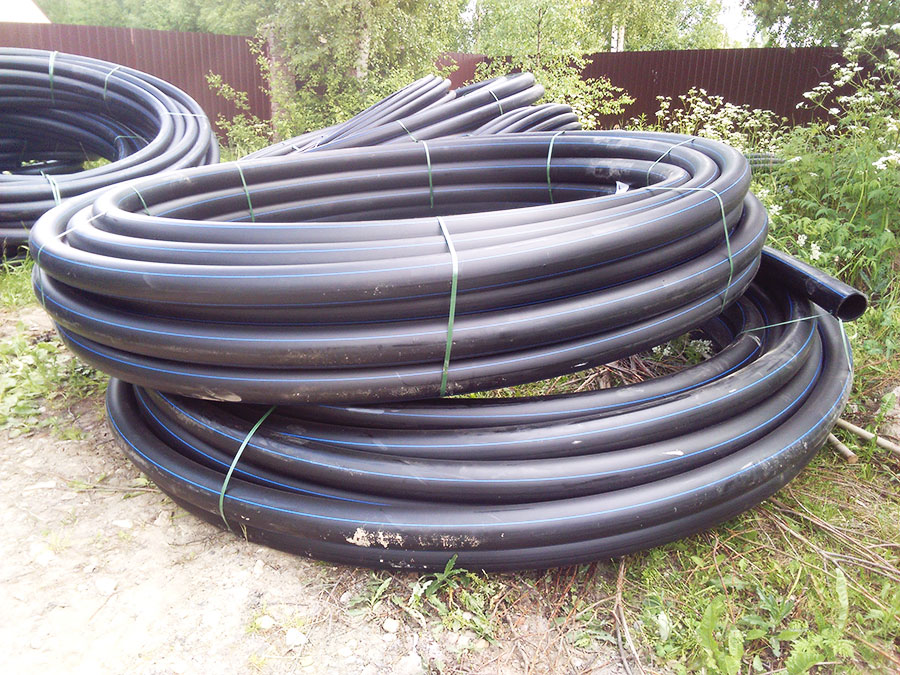

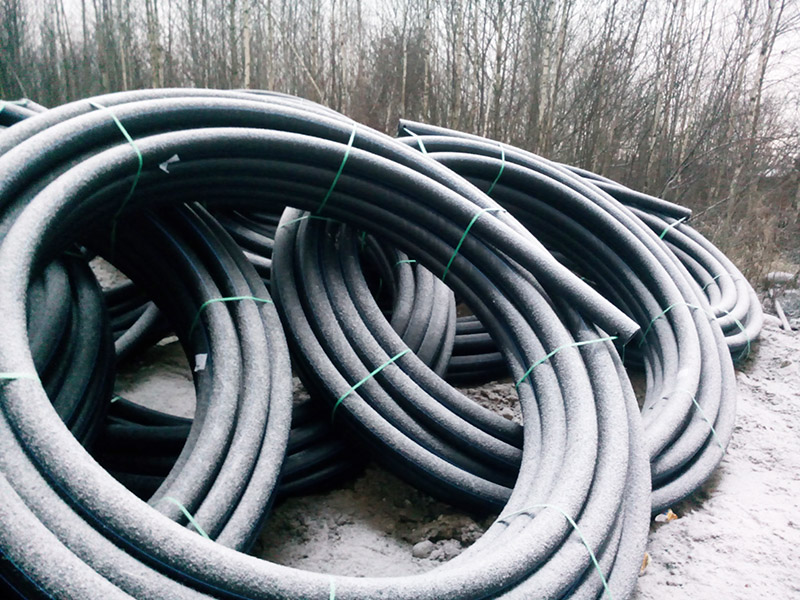

На неделе была привезена труба для дальнейшей
прокладке трубы общей (между садоводствами) части

23 июня 2015 г.

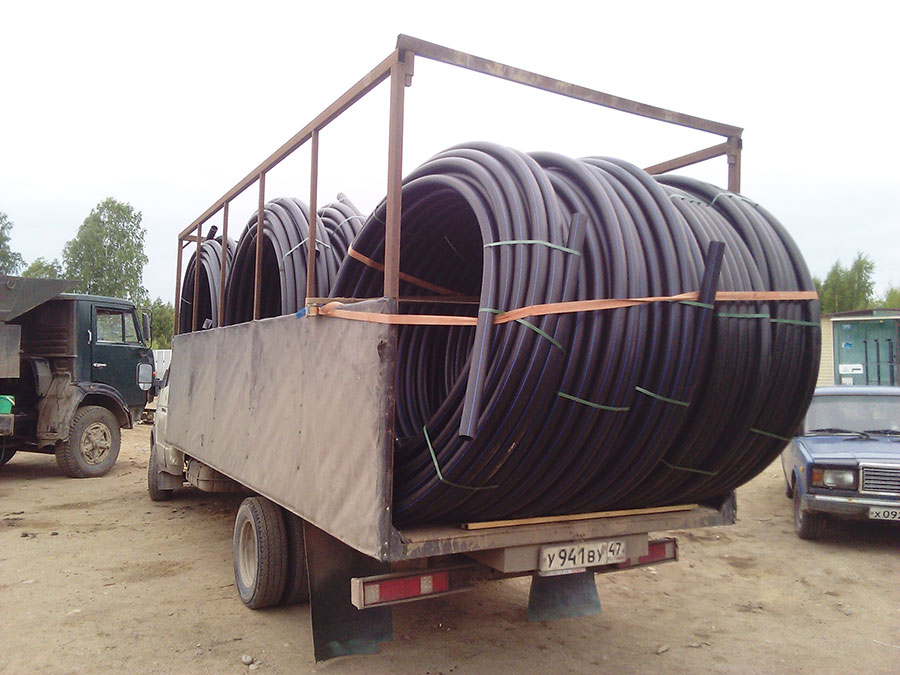

Также на неделе была доставлена труба 63-го диаметра
для внутренней части водопровода СНТ "Полет"

11 августа 2015 г.

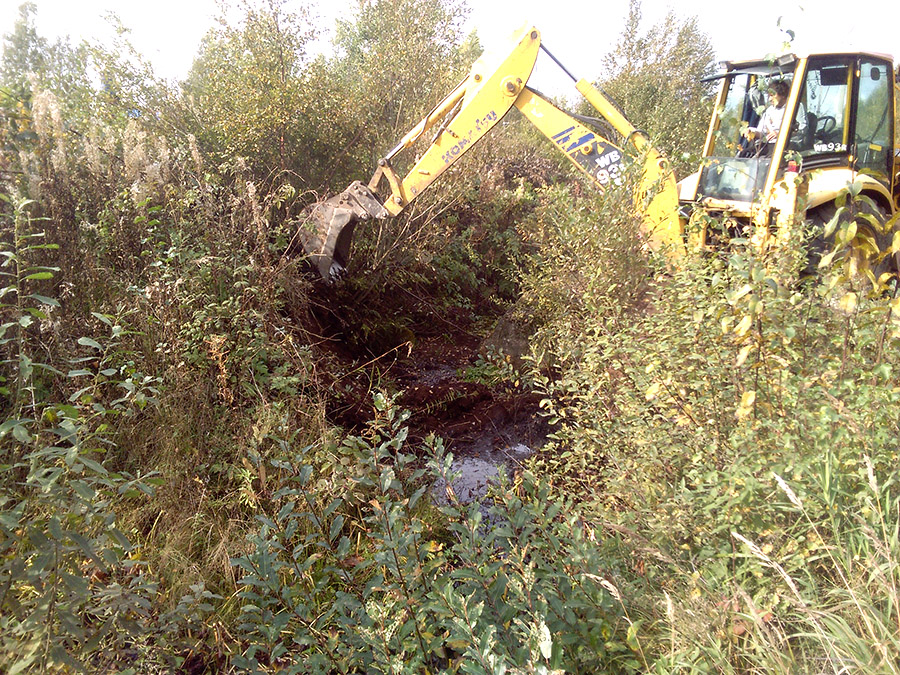

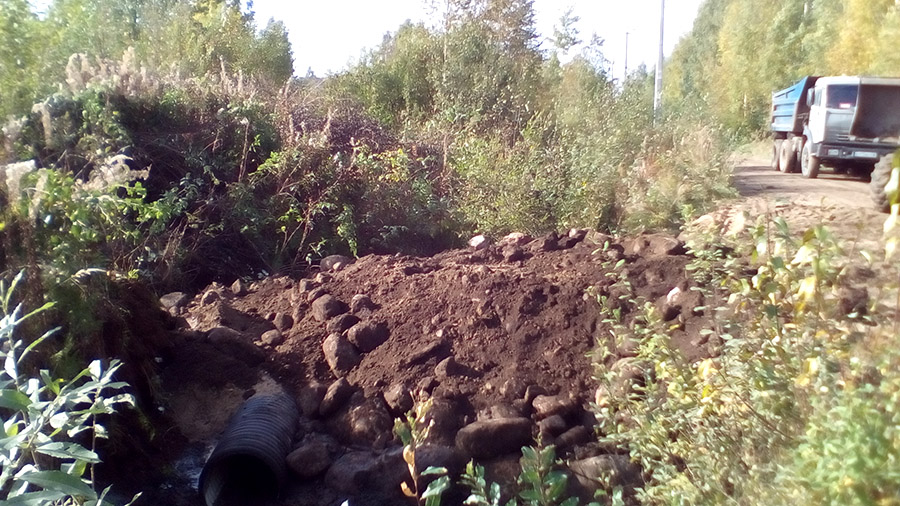

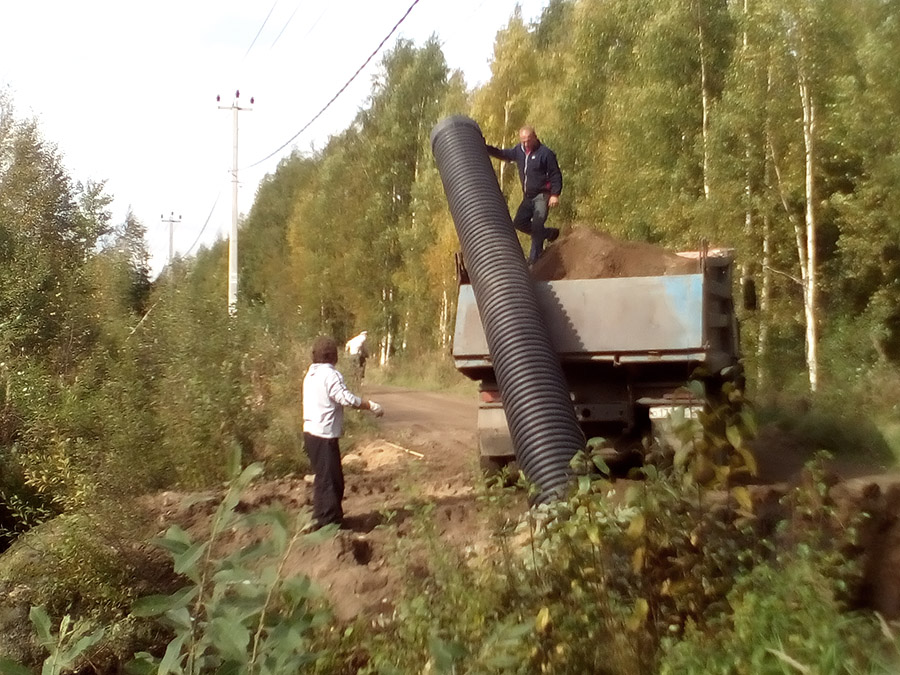

Окончание работ по горизонтально направленному бурению
общей межсадоводческой части водопроводной сети

26 сентября 2015 г.

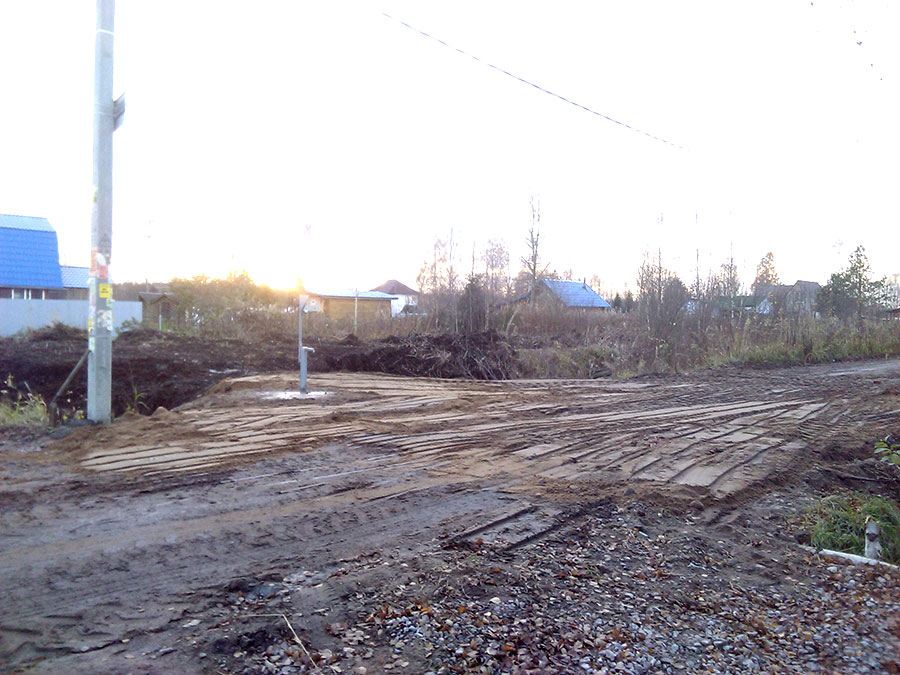

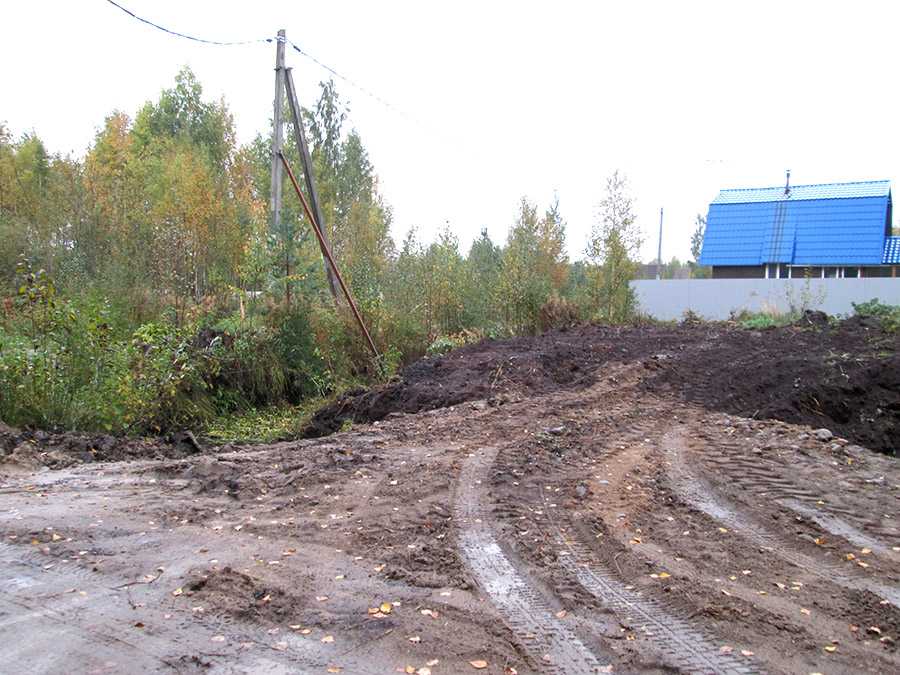

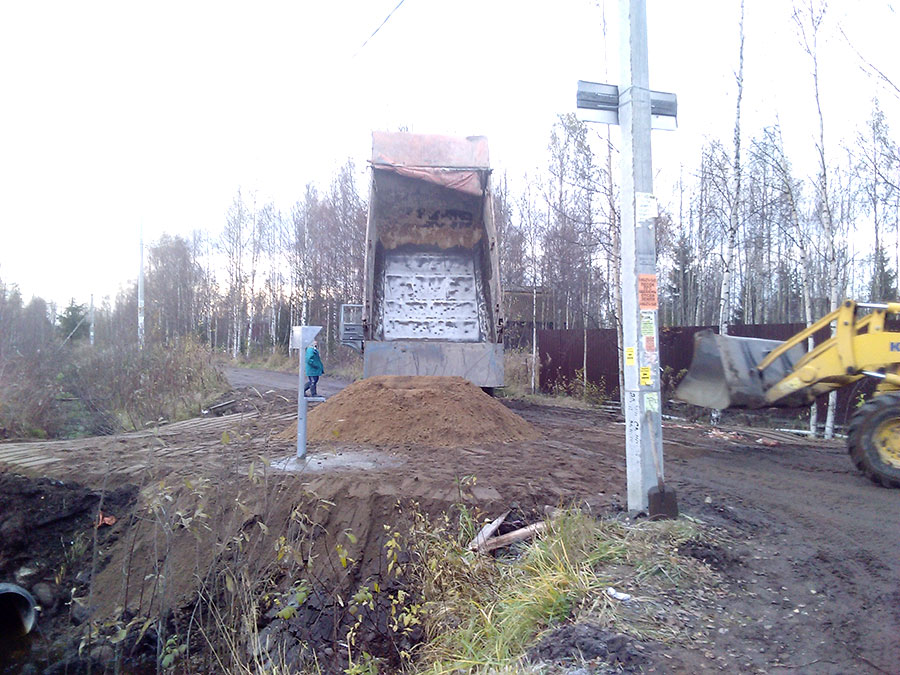

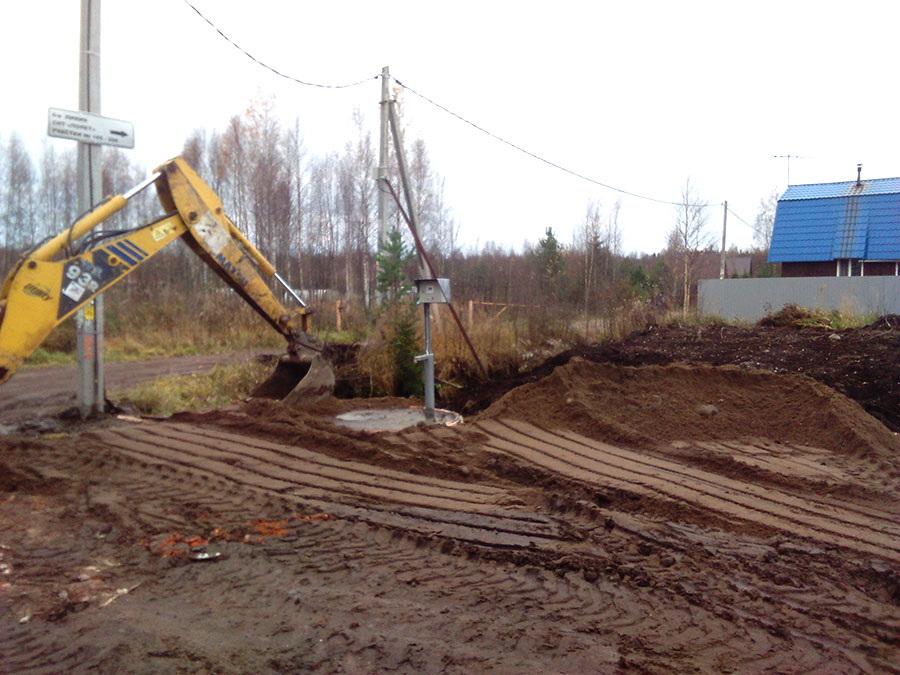

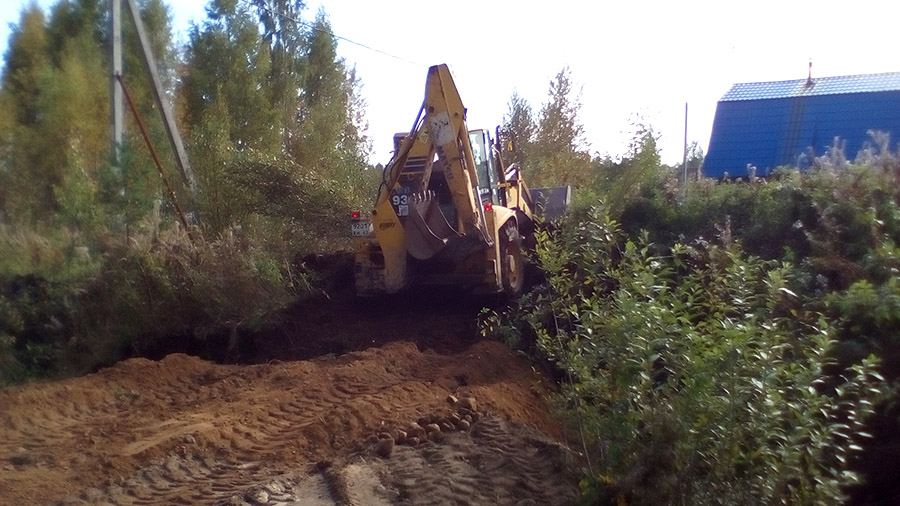

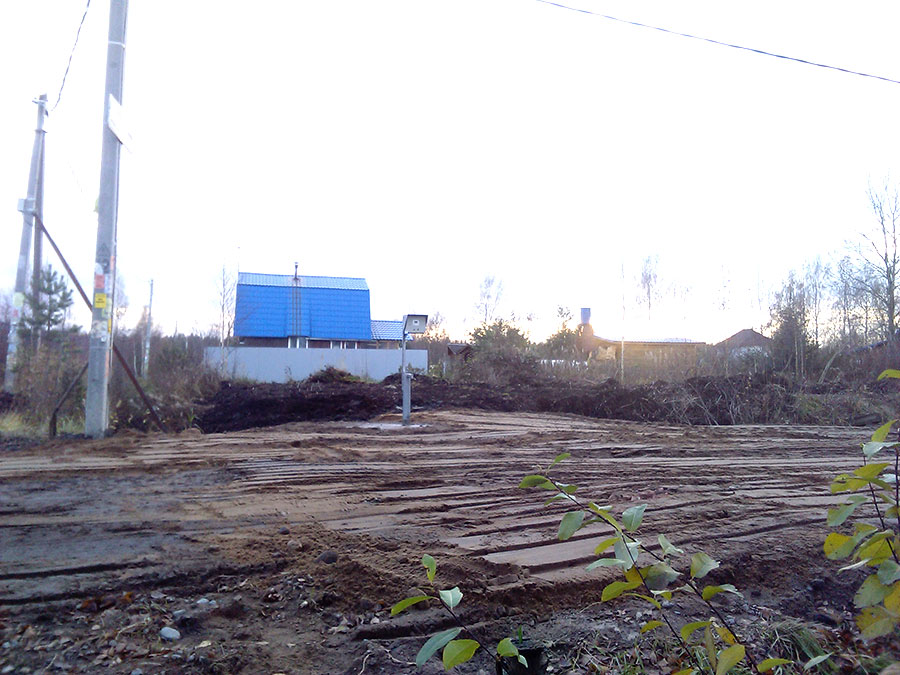

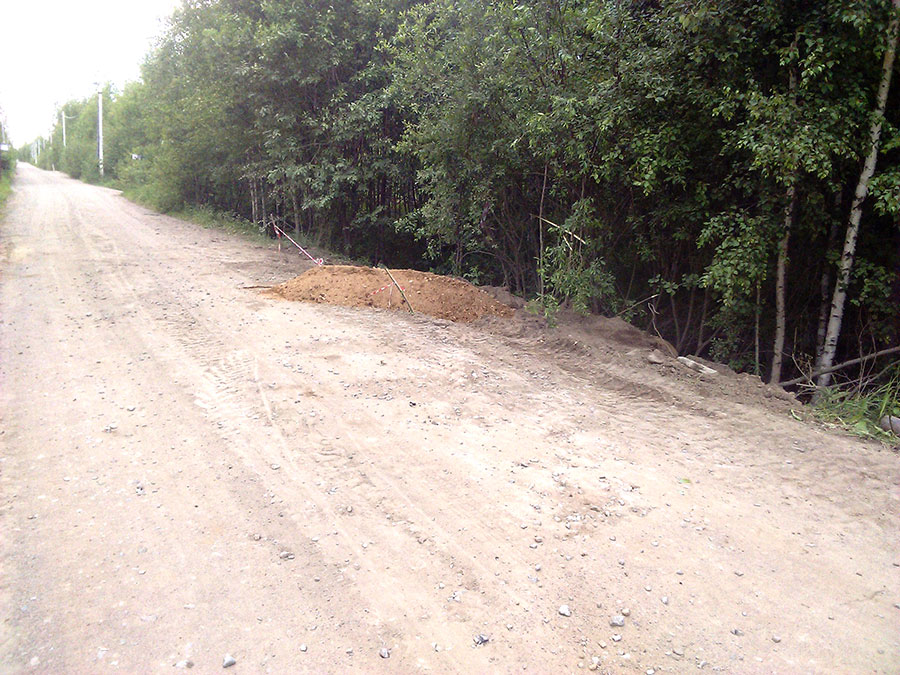

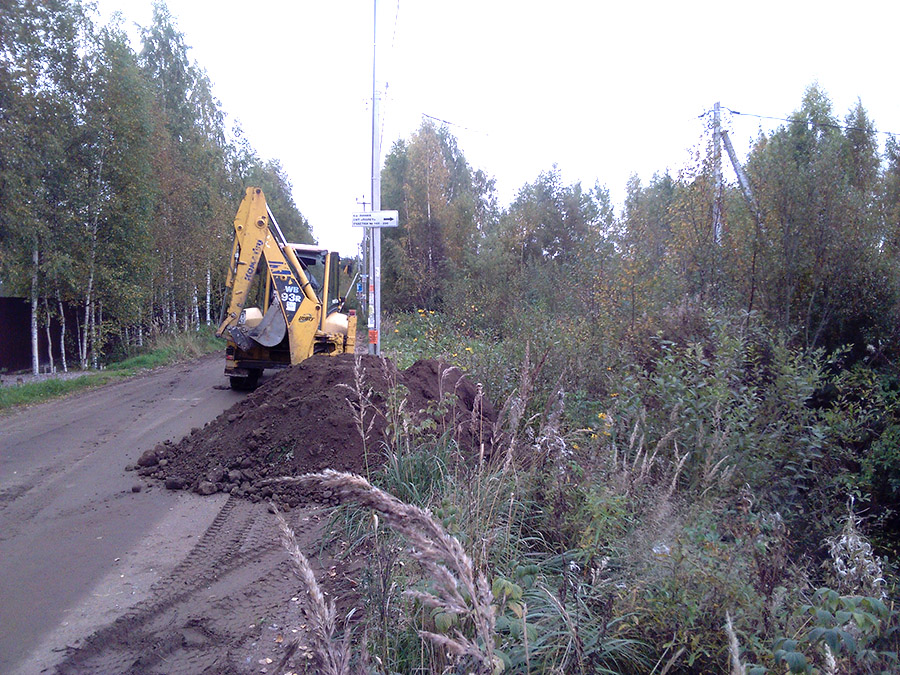

Подготовка площадки для вводного водомерного узла СНТ "Полёт".

Организация заезда через канаву на участке общего пользования в начале 6-ой линии

30 сентября 2015 г.

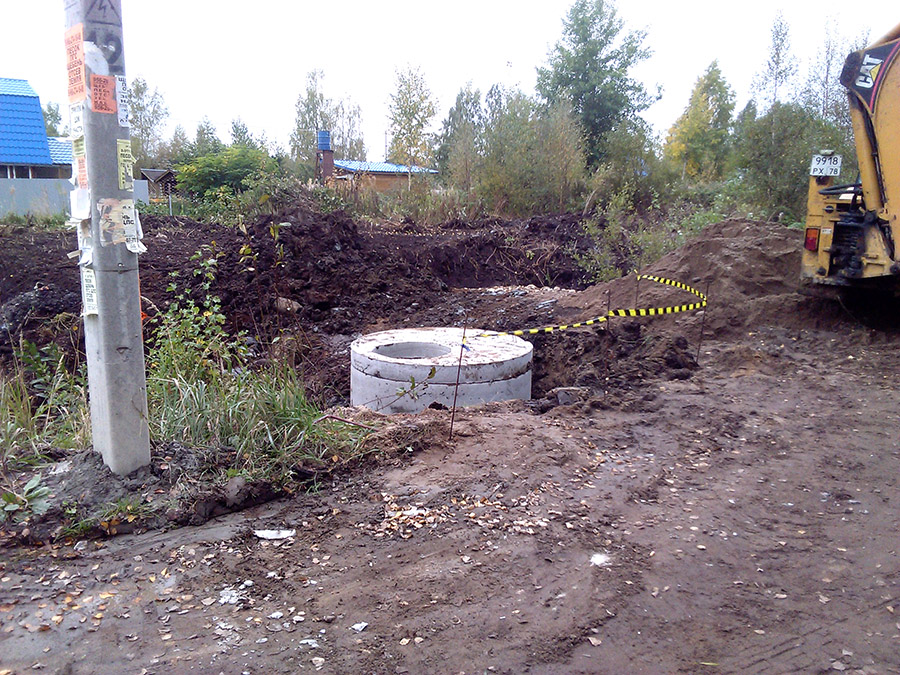

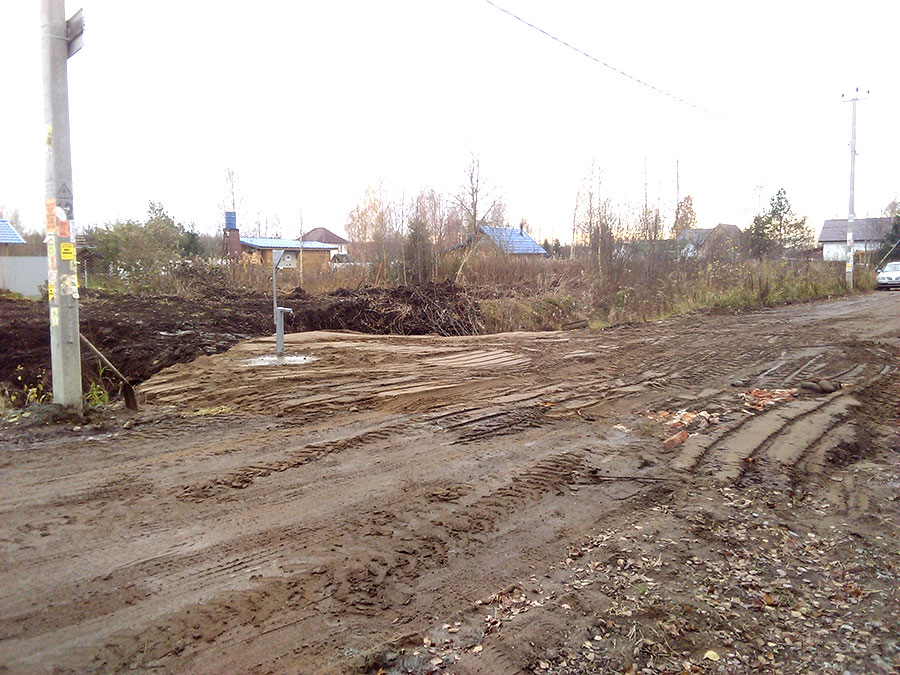

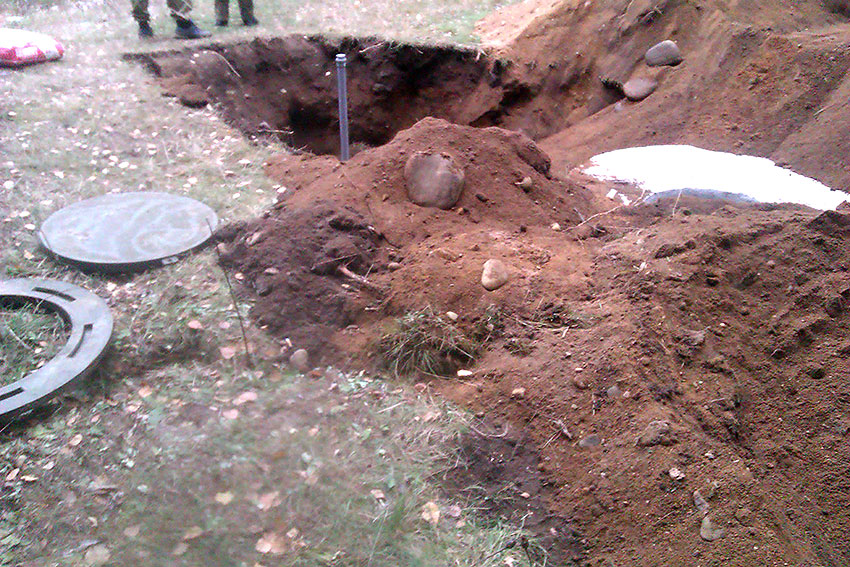

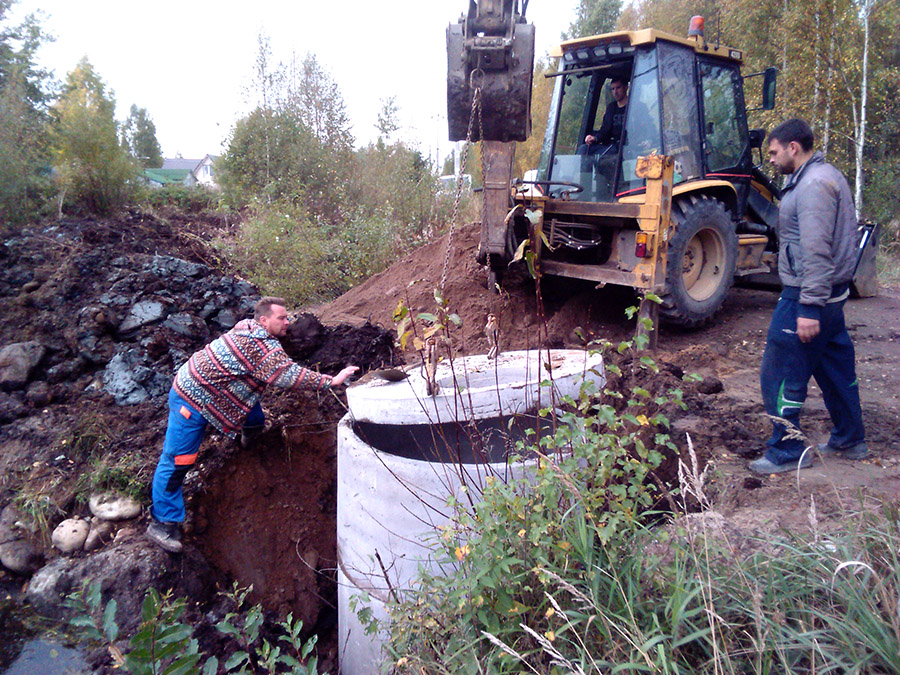

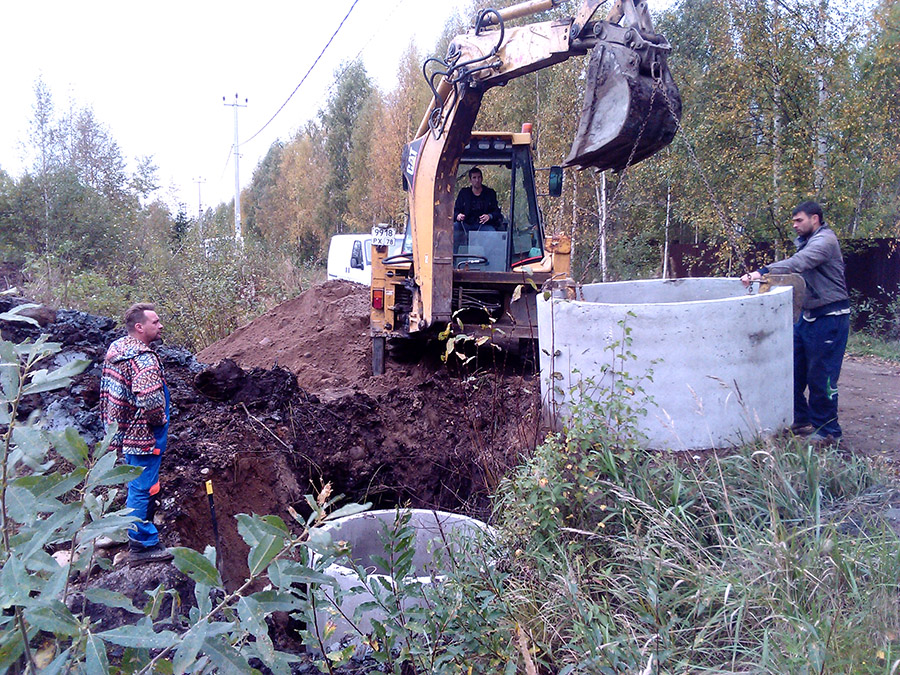

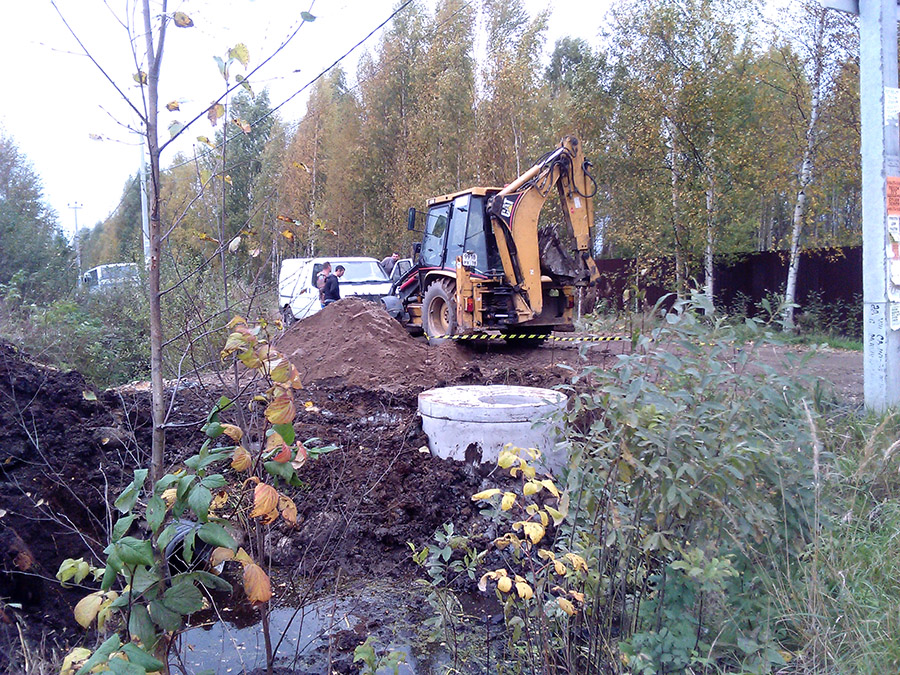

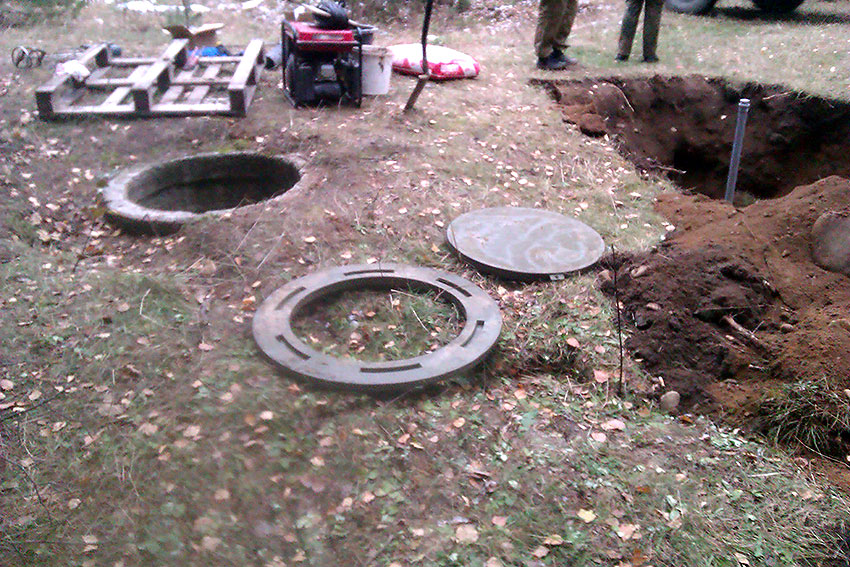

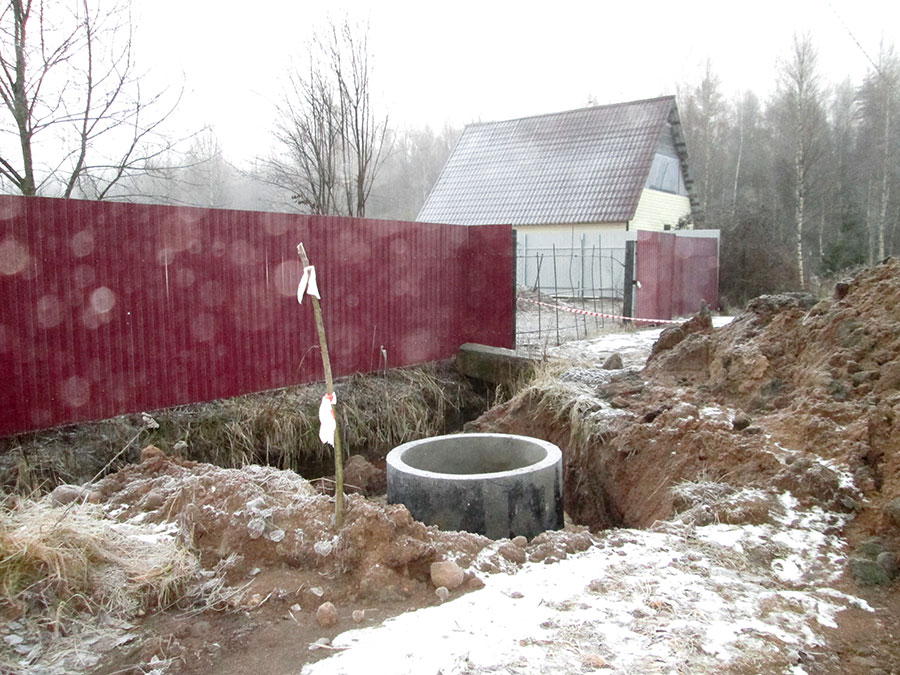

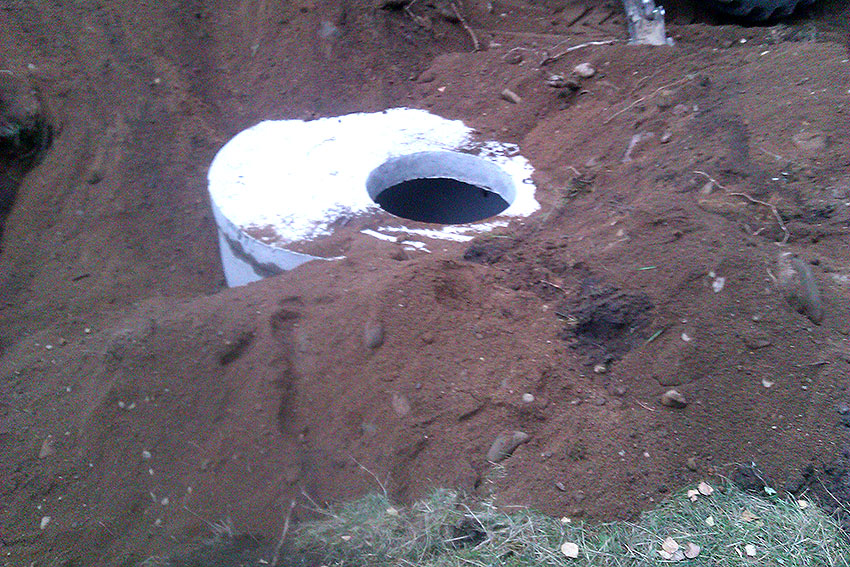

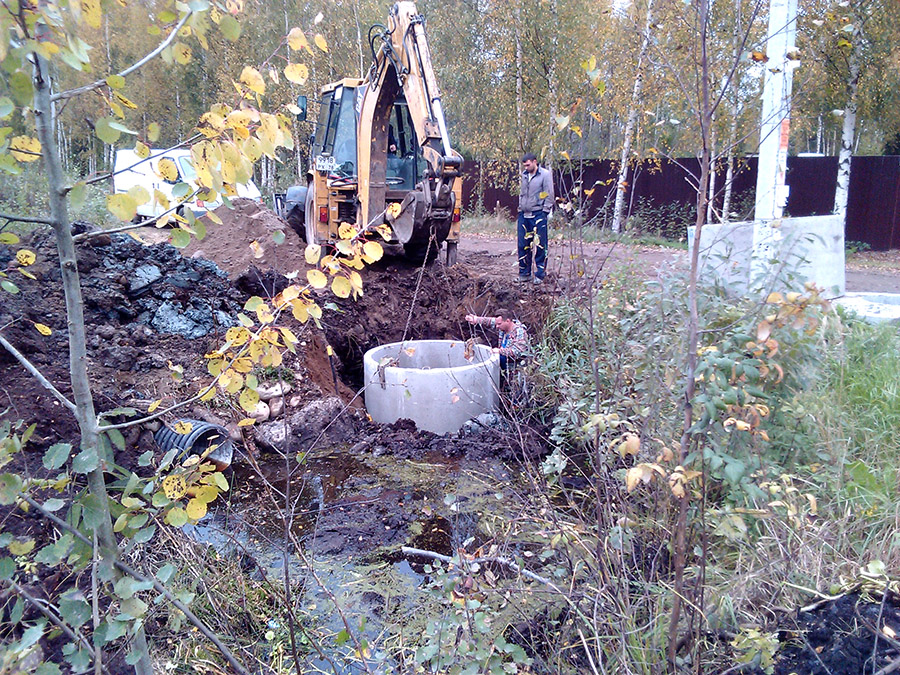

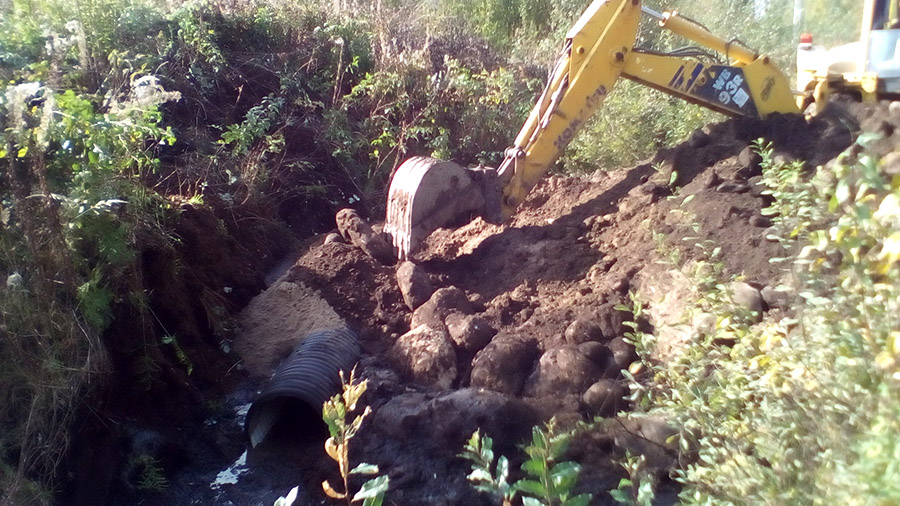

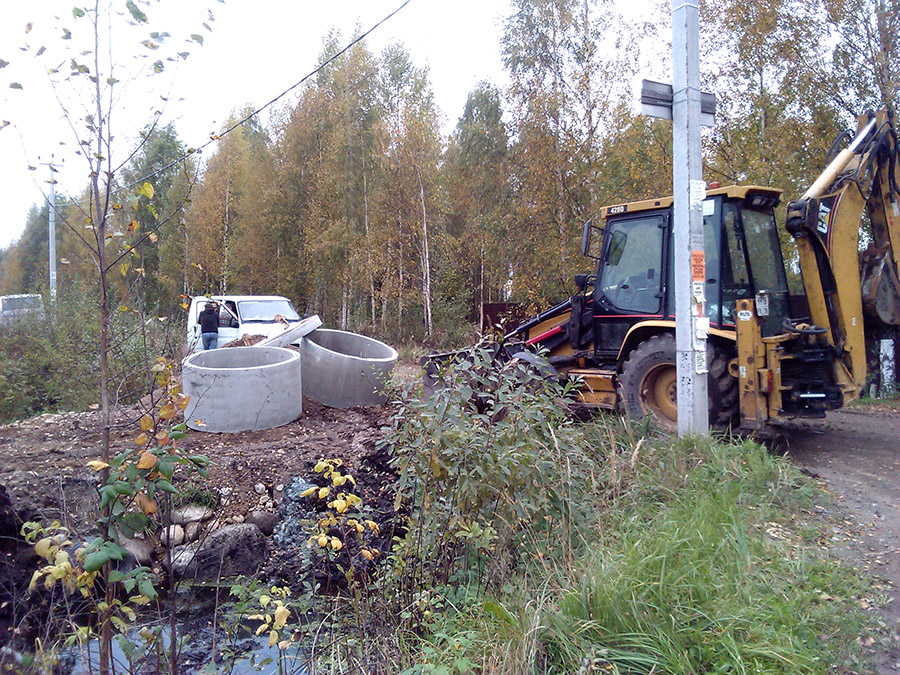

Установка колодца водомерного узла нашего СНТ

2 октября 2015 г.

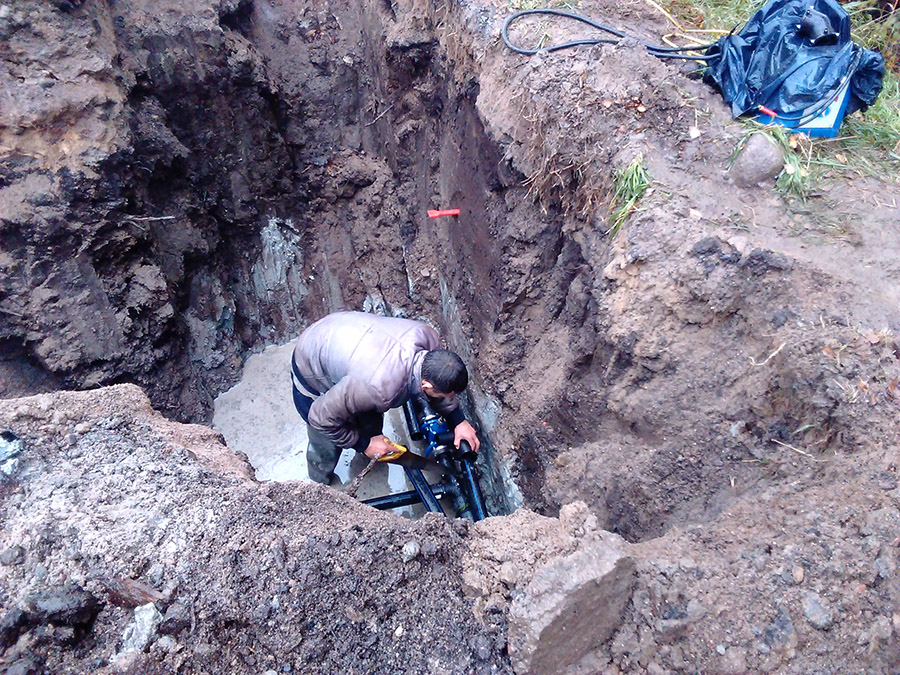

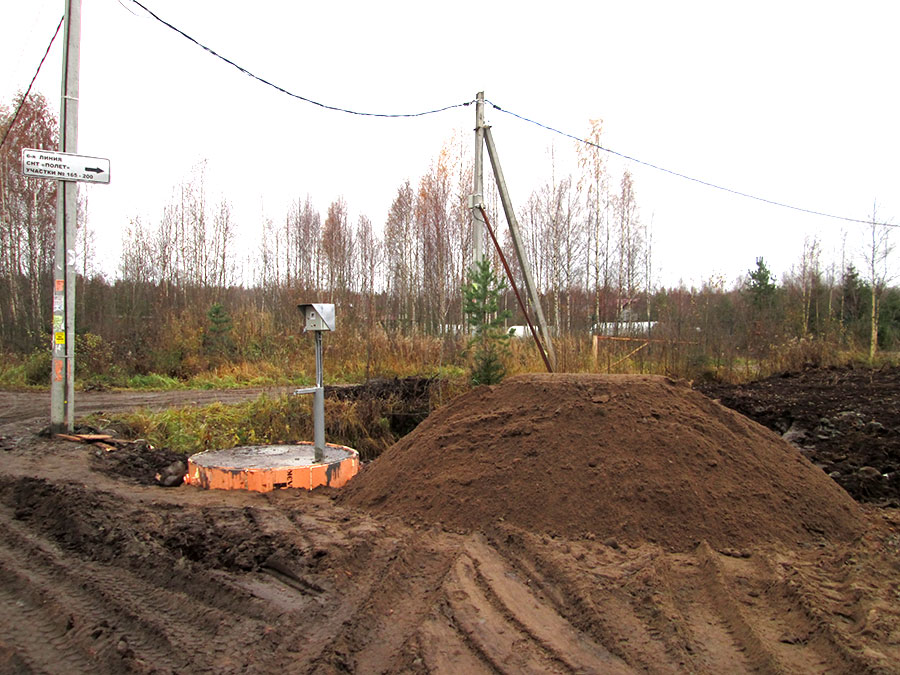

Подключение колодца водомерного узла нашего СНТ

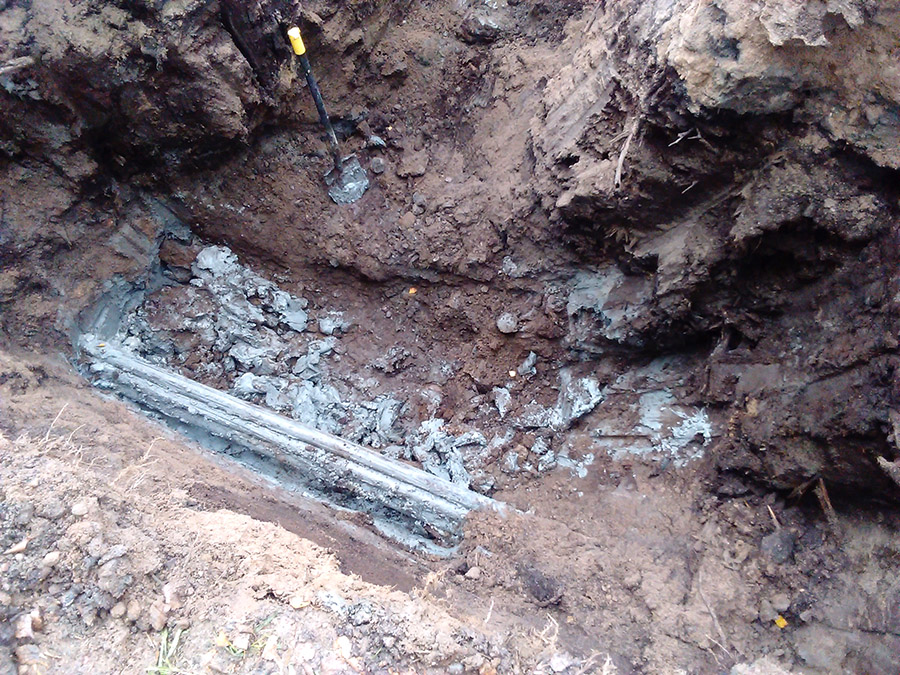

к общей трубе и к внутренней трубе нашего СНТ проложенной вдоль центральной дороги, поиск и определение соответствующей трубы

26 октября 2015 г.

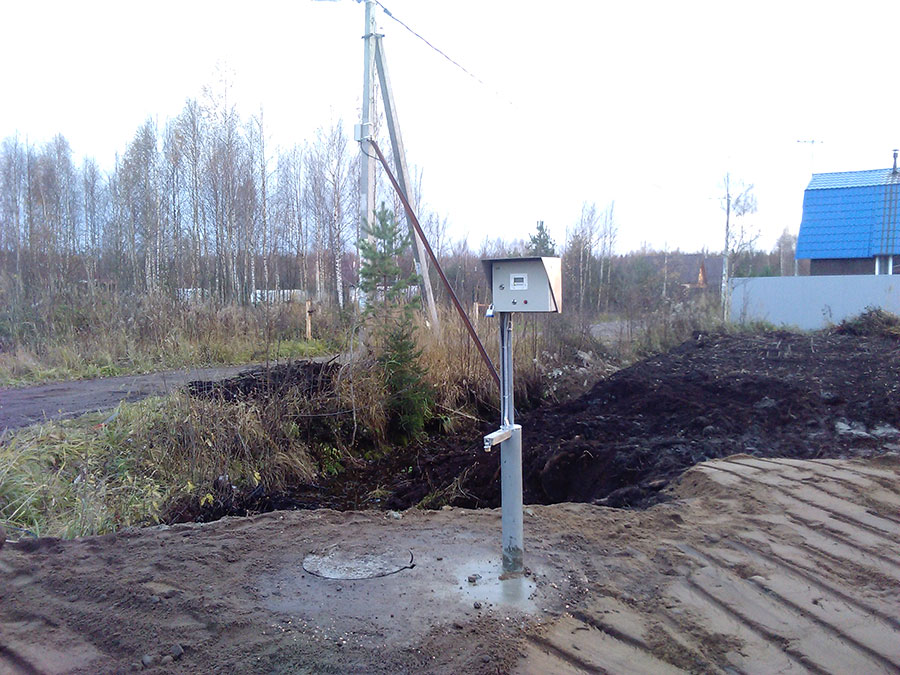

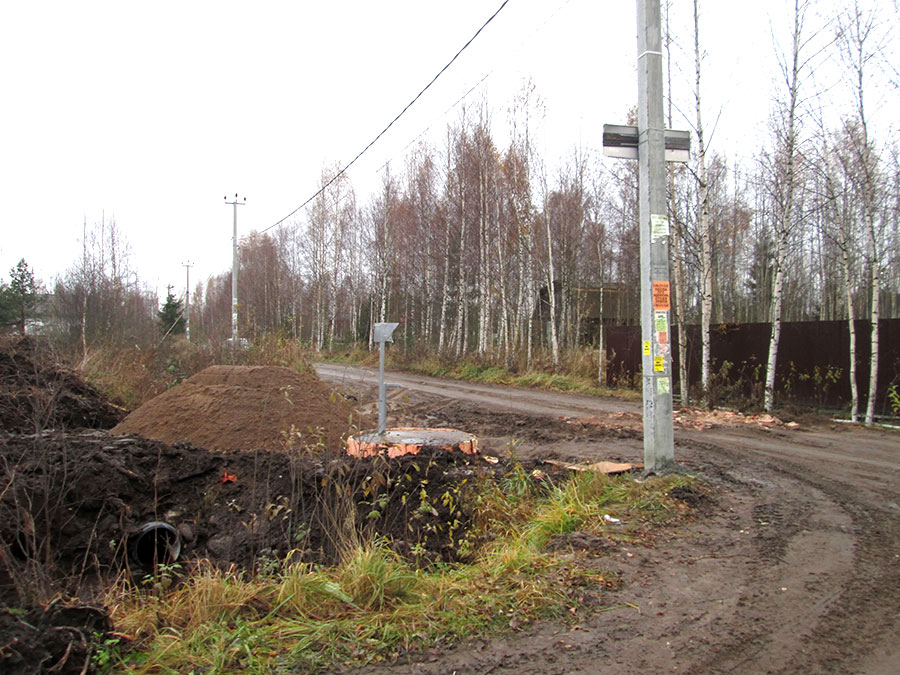

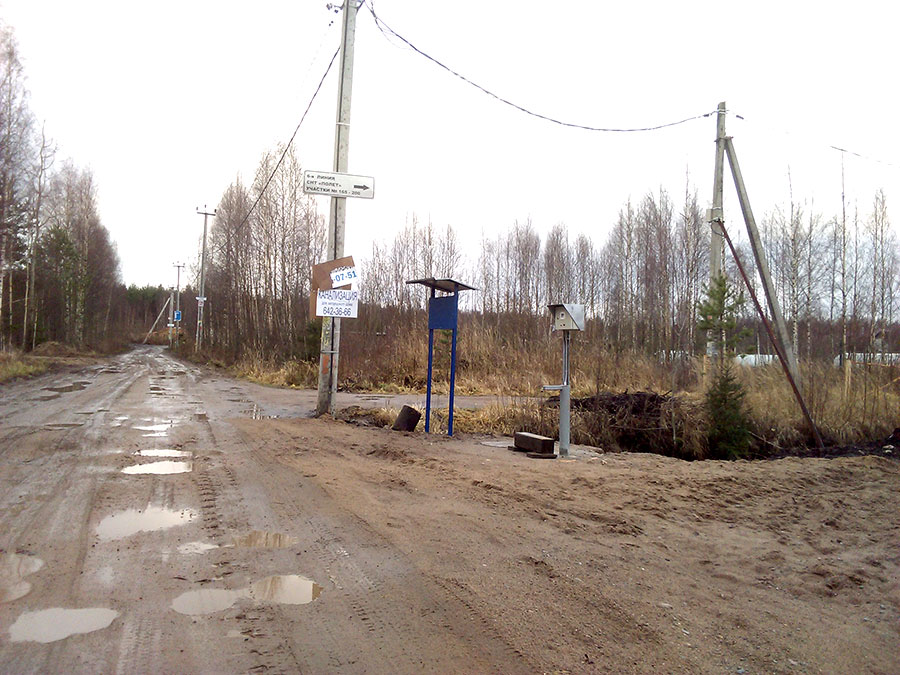

Установленная на водомерном узле водоразборная колонка с оборудованием доступа к воде.

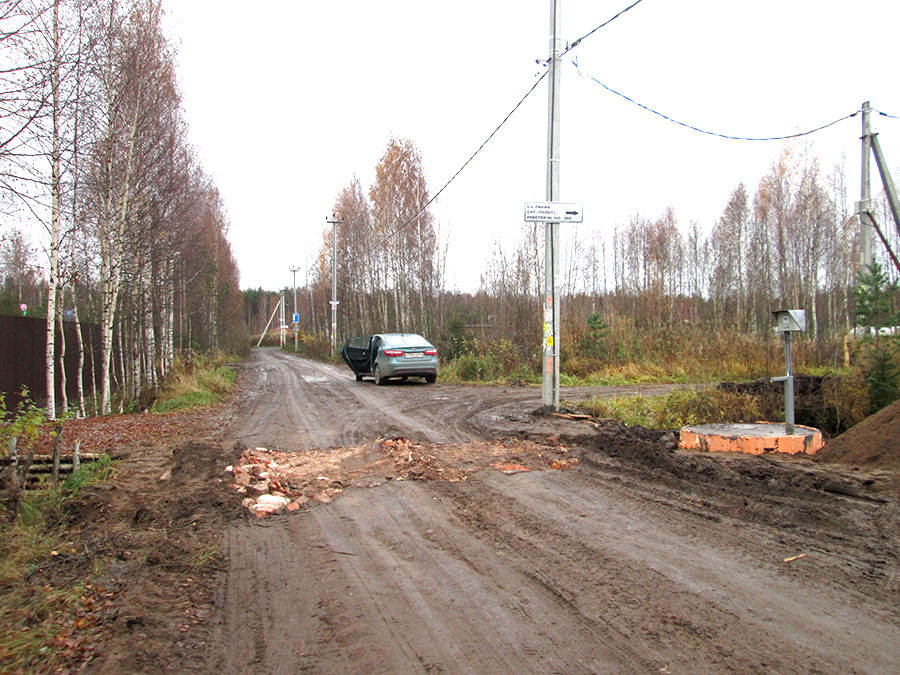

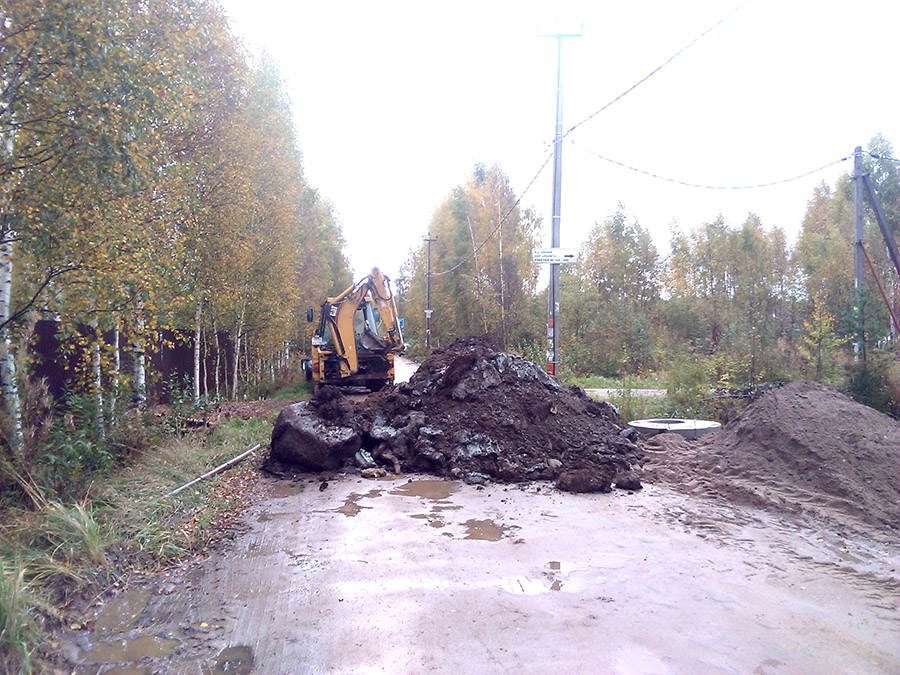

Утепление узла, песок для дозасыпки в уровень с землёй. Подсыпка битым кирпичем места провала прокопа дороги во время подключения водомерного узла к общей трубе.

Дополнительный песок для выравнивания площадки. Окончательный вид места водоразборной колонки. Позднее будет установлен информационный щит для размещения результатов проб и анализа воды.

26 октября 2015 г.

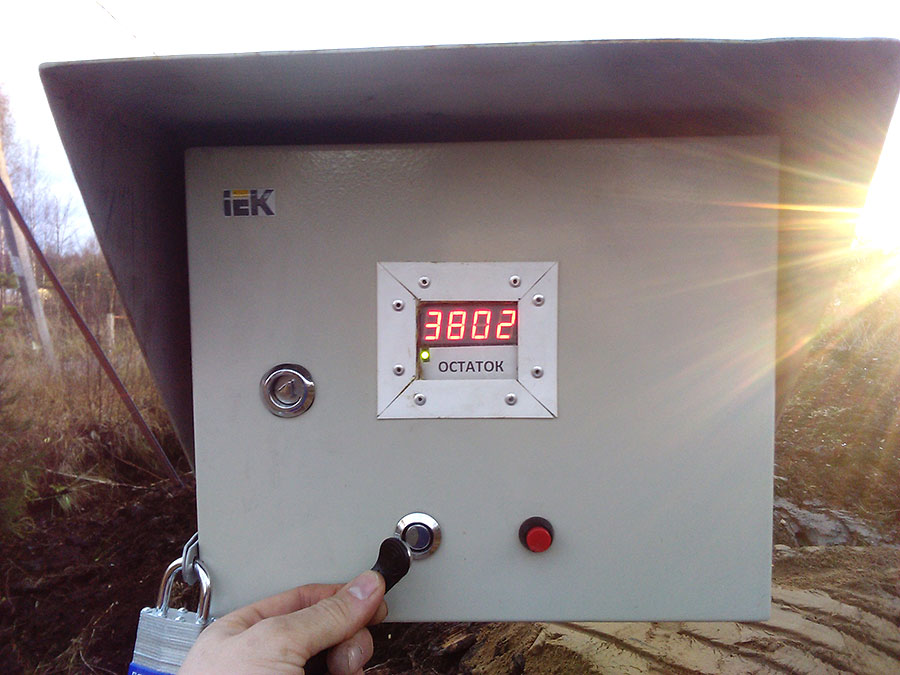

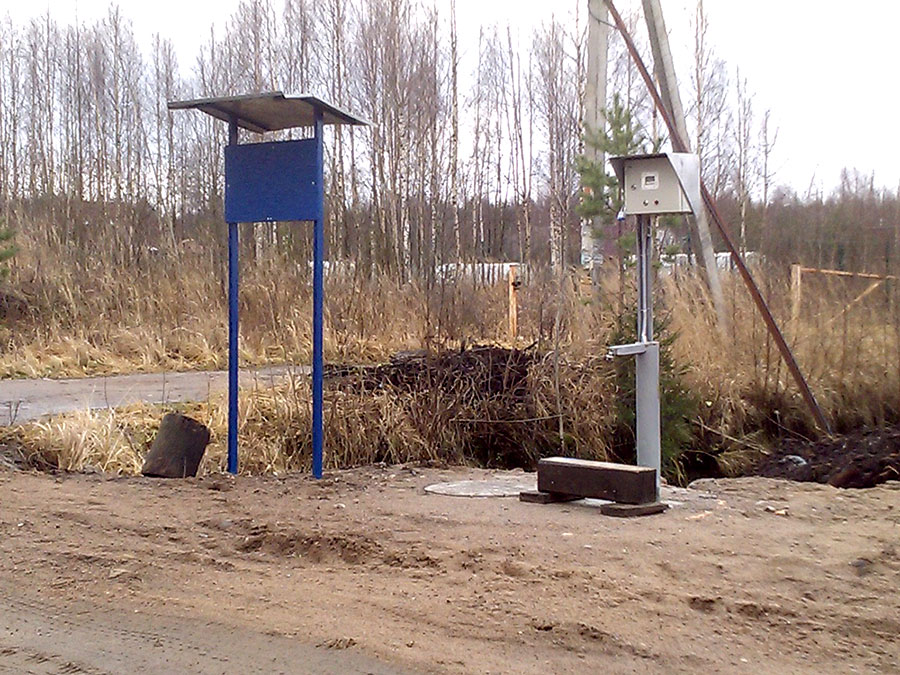

Водоразборная колонка и блок управления доступа к воде.

25 ноября 2015 г.
Внутренний водопровод.

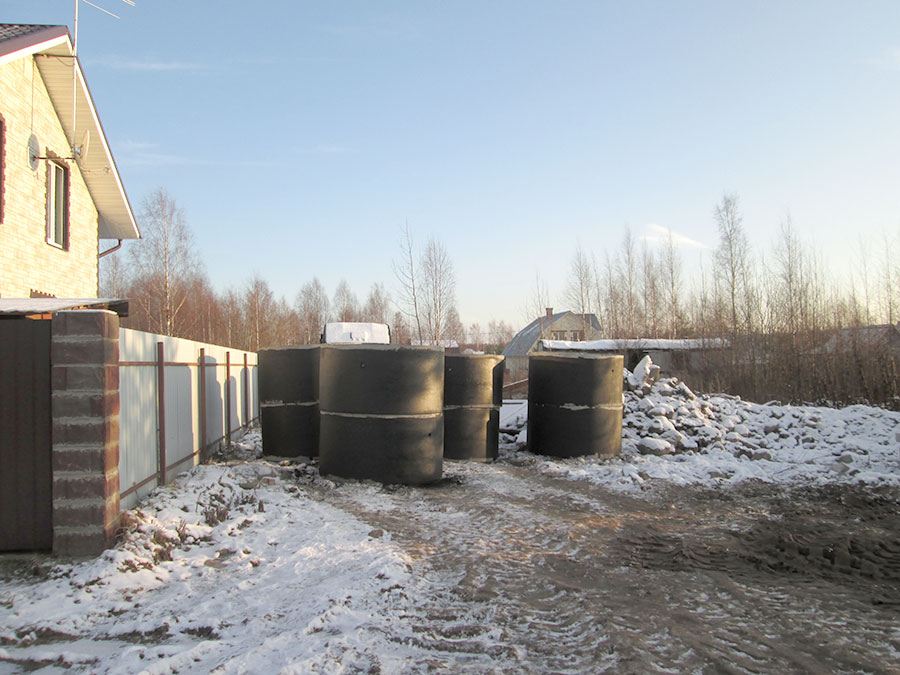

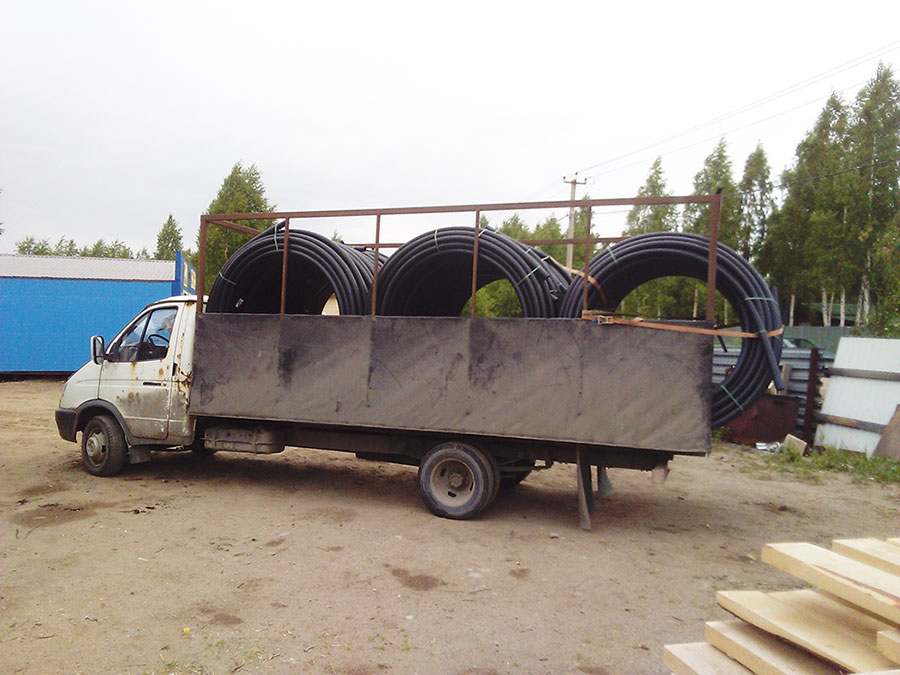

Доставка отсечных колодцев диам.1500 мм и ПНД трубы диам.65 мм

27 ноября 2015 г.
Внутренний водопровод.

Покраска отсечных колодцев и начало ГНБ работ на 1-ой линии.

10 декабря 2015 г.
Текущие работы (1-4 линии)

Доставка и разгрузка материалов

Установленная информационная стойка у раздаточной колонки

15 мая 2016 г.

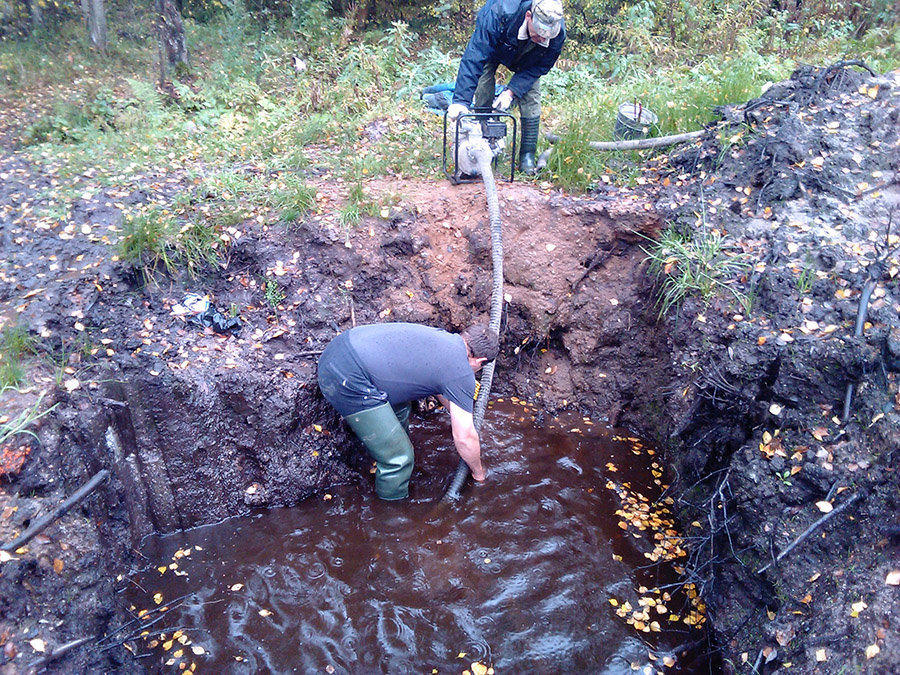

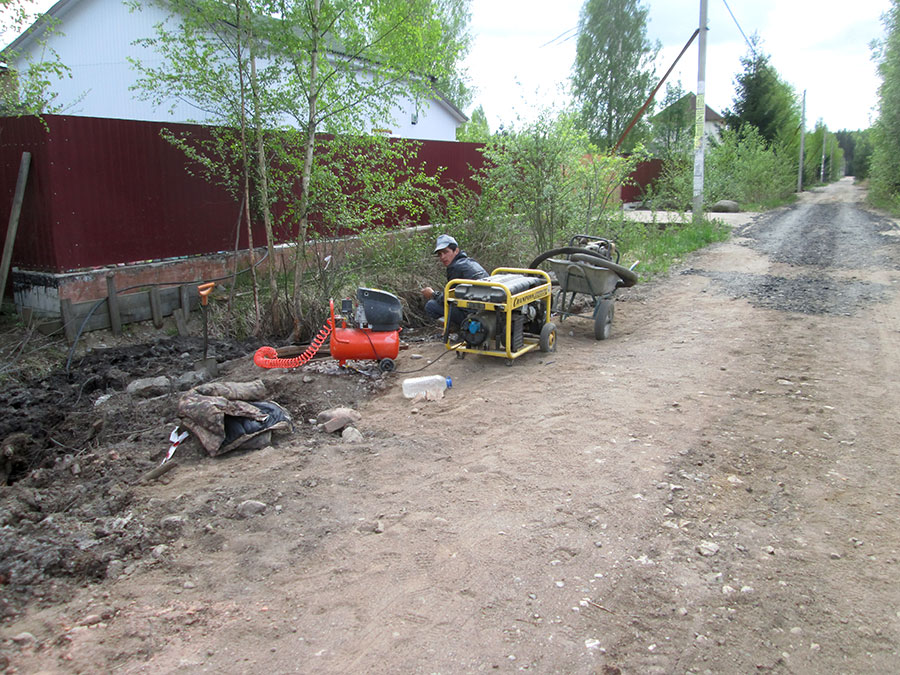

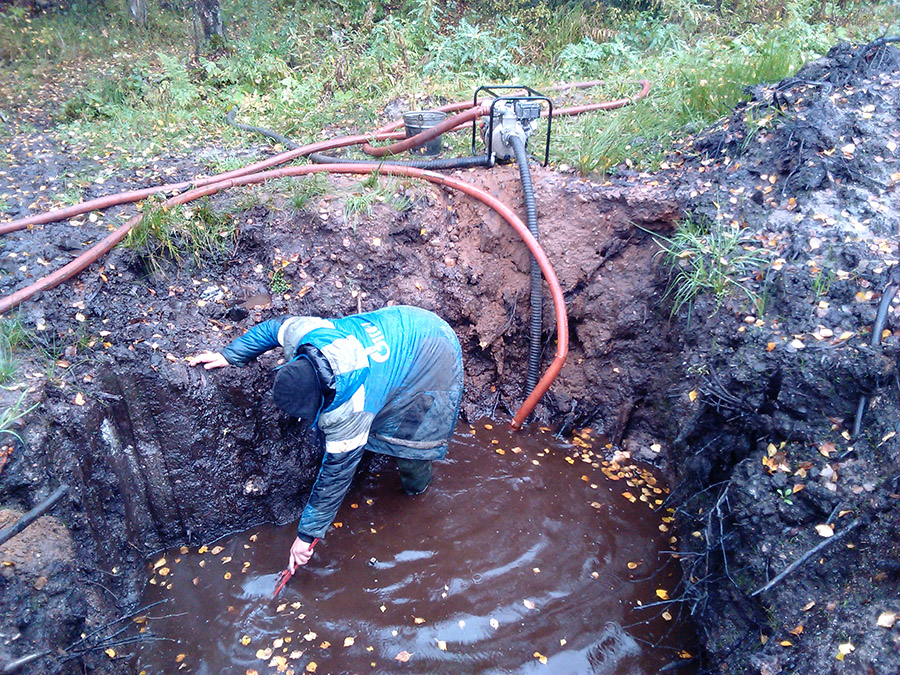

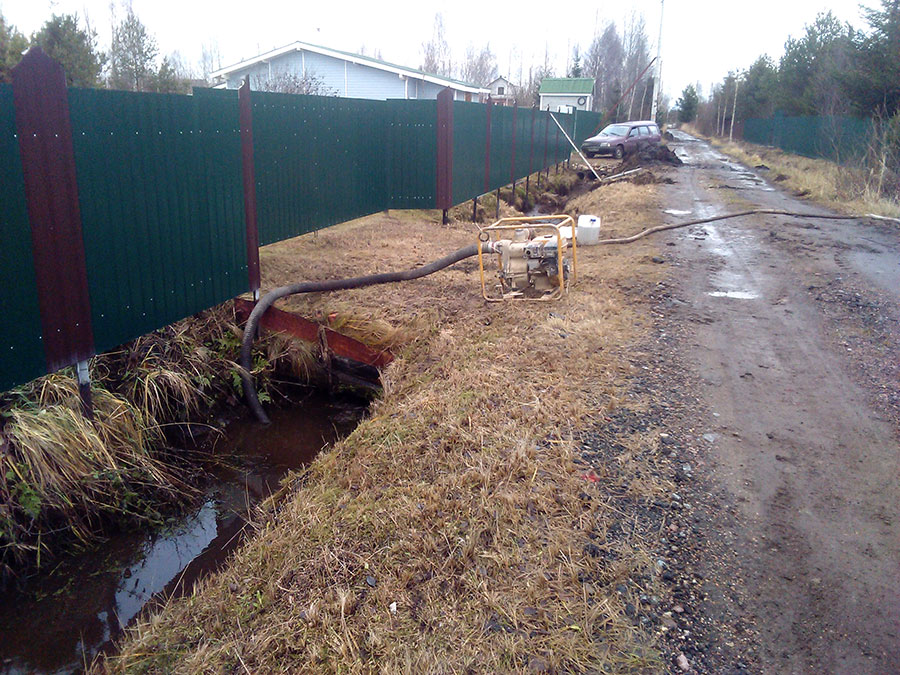

Поиск сотрудниками подрядчика утечек в водопроводе
